专业分析:签字那一刻,验收方在核对什么
周五下午四点十七分,杭州滨江的一栋写字楼里,三十四岁的交付经理周砚把一份三十八页的交付文档发进项目群,附了一句"全部完成,请查收"。四个小时后,群里回来六个字:"我们再看看。"她在工位上坐到七点半,把那三十八页又翻了一遍,没找出哪里不对。她后来跟我说:"我不是交付得不好,我是不知道他们要看什么。"

这句话不是谦虚,是结构性的错位。牛津大学 Bent Flyvbjerg 团队对全球一千四百余个大型项目的元研究给出的量级是:平均成本超支约 45%,工期超出约 7%,而收益低于承诺的比例高达 56%(来源类型:学术元研究,样本为多国多行业大型工程与信息技术项目)。请注意第三个数字——它衡量的不是"有没有做完",而是"做完之后对方认不认"。前两个数字是执行话题,第三个数字才是验收话题。

第二个来源是 Standish Group 的 CHAOS 系列报告,跨行业抽样问卷给出的长期量级是:约三成项目完全成功,约一半"受到挑战"(超支、超时或功能缩水),约两成彻底失败。第三个来源不是统计,而是工程界流传已久的经验法则:同一个缺陷,在设计阶段发现,修复成本记为 1;在开发阶段约为 10;到了交付上线之后约为 100(来源类型:行业工程经验总结,非严格对照实验,仅作量级参考)。三个来源口径不同,却指向同一个位置:钱和信任都是在"验收"这道关口上一次性结算的。

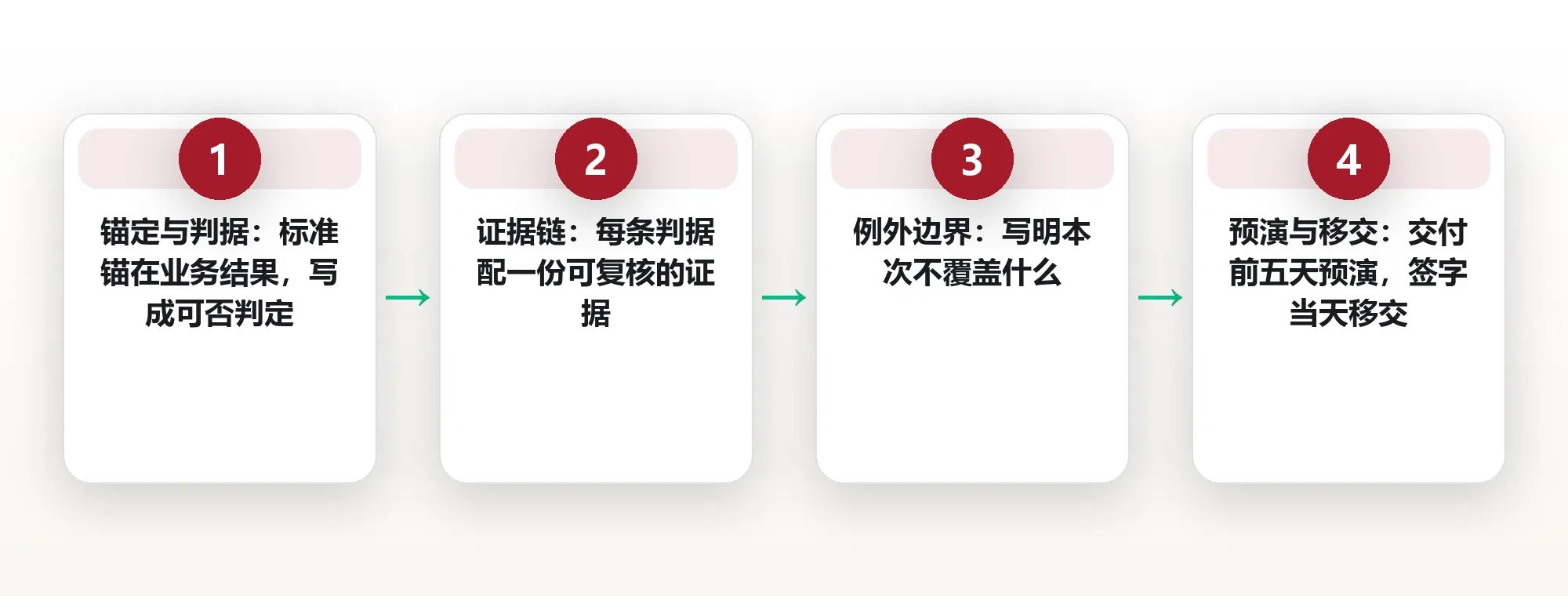

我给这套东西起了个名字,叫「ACCEPT 六关」:Anchor 锚定,把标准锚在对方的业务结果上;Criteria 判据,每条标准写成可判定条件;Chain 证据链,每条判据配一份可复核的证据;Exception 例外,把不覆盖的边界写进交付说明;Pre-run 预演,交付前先跑一遍验收会;Transfer 移交,签字同时完成知识、权限、责任的交接。它和团队最常用的"功能清单"不是替代关系,而是两层:清单负责"有没有做",ACCEPT 负责"能不能被判定"。清单是交付方的语言,ACCEPT 是验收方的语言。落到执行节奏上,这六关可以并成四段:锚定与判据、证据链、例外边界、预演与移交。
一个可辨识的案例是丹佛国际机场的自动行李系统。这套系统原定 1993 年 10 月随新机场一同启用,实际推迟了约 16 个月,造价从预算的 1.93 亿美元涨到约 5.6 亿美元,最终大部分轨道被弃用。事后复盘里最刺眼的一条不是技术难度,而是:系统在单机演示中跑得很好,却从未在"多航站楼同时满负荷运转"这个真实验收场景下被验证过。演示通过、验收失败,这两件事之间隔着的,正是判据与证据链。
把上面这些落成可以数的东西,四个指标足够起步:一是首次验收通过率,即第一次验收就签字的条目除以总条目,健康值应在 85% 以上;二是证据覆盖率,即有可复核证据支撑的条目占比,目标 100%;三是验收异议密度,即每十条验收条目产生的异议数,控制在 1 条以内;四是返工周期,即从验收不通过到重新提交的中位天数,压到 3 天以内。配套的执行清单只有六步:列出验收方要签的每一句话;给每句话配一条判据;给每条判据配一份证据;写明不覆盖的边界;交付前五天预演一次;签字当天完成移交。清单很短,但它把"我发完了"这种自我感觉,换成了"他可以判了"这种客观状态。
验收方的三个隐性门槛
周砚后来做了一件事:她请对方项目负责人把"再看看"具体化成三句话。对方想了十分钟,给出的是——"功能我们大概知道能用,但出了问题谁来回滚我们不清楚;数据迁移那部分你们说没问题,我们不敢信;还有就是一线同事学不会,学了也不想用。"三句话,正好对应三道门槛。

第一道是能不能用,考的是功能与性能的硬指标。这一层最容易过,因为它最容易被写成数字:响应时间、并发数、准确率、覆盖率。凡是能写成数字的,交付方通常都会认真做;凡是写不成数字的,就会被留到最后,变成一句"感觉不太行"。

第二道是敢不敢用,考的是风险与退路。验收方真正在问的是三个问题:出故障多久能恢复、能不能回到上一版、出了事找谁。这三件事跟功能好不好没有关系,却常常是签字的真正拦路石。周砚说:"我以前以为把功能做全就叫交付,后来才明白,对方要的是'万一出事我不背锅'的证据。"

第三道是愿不愿用,考的是使用成本。一个功能再正确,如果一线同事每次要多点三次、多填两个字段、多记一套规则,它就会被绕过去。这一层最容易被忽略,因为它不写在合同里,却决定了这套东西在验收之后能不能活过三个月。
三道门槛的顺序很关键:能不能用是入场券,敢不敢用是签字条件,愿不愿用是复购条件。多数交付争议并不发生在第一道,而是卡在第二道——功能都齐了,却没有人愿意在验收单上写下自己的名字。

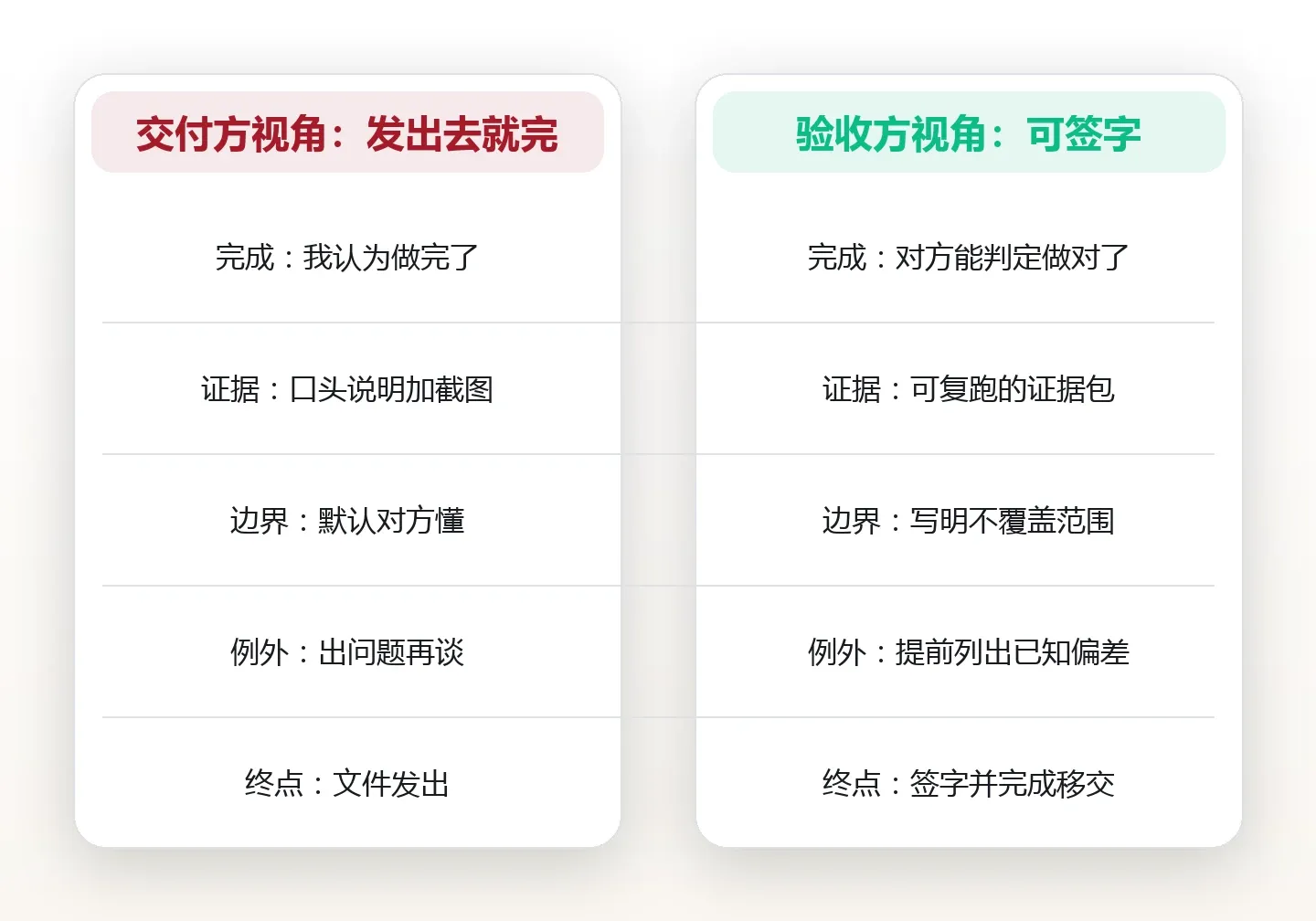

把「我做完了」翻译成「你可以验了」
周砚的第一个动作,是把交付文档里所有形容词划掉。三十八页里,"优化""完善""显著提升""基本可用"这类词出现了六十多次,每一个都是一句无法判定的话。她说:"我以为我在描述成果,其实我在表达心情。"

翻译有三个动作。第一个是把结果换成基线对比:不说"加载更快",说"首屏从 2.9 秒降到 1.8 秒,P95 从 4.1 秒降到 2.5 秒,连续 7 天监控达标"。基线要写明取自哪一天、哪个环境、多少样本,否则对比会变成双方各说各的。

第二个是把范围换成清单:不说"核心流程已打通",说"下单、支付、退款、对账四条流程,共 27 个节点,逐条列出通过状态"。范围一旦具体,争议空间就从"你觉得"变成"第 14 个节点过没过"。

第三个是把承诺换成条件:不说"保证稳定",说"连续 30 天可用率不低于 99.9%,低于则按约定补偿"。承诺是态度,条件是契约,只有契约能被签字。
周砚把这套翻译做了一遍,文档从三十八页变成五十一页。她说了一句很实在的话:"页数多了,但异议从十九项降到四项,我赚了。"
需要提醒的是,翻译不是把所有细节都写进去。判据写到"对方能独立判定"就停,再往下写就是自我安慰。判断标准只有一个:这句话交给一个没参与项目的人,他能不能给出"是"或"否"。
验收标准的四种写法
标准写不好,后面所有努力都在补这个洞。我把可判定的验收标准归纳成四种写法,按可靠性从低到高排列,团队可以照着套。

第一种是可数:给出数量、比例、次数。例如"错误日志每天不超过 5 条""接口平均响应 200 毫秒以内"。可数的标准最好验,缺点是只覆盖能量化的那部分。

第二种是可比:给出参照物。例如"与现行版本相比,操作步骤从 9 步减到 5 步""与手工台账相比,对账时间从 3 小时降到 40 分钟"。可比的标准必须先锁定基线,否则参照物会漂移,最后变成两套口径的争论。
第三种是可复现:给出复现路径。例如"按附录 B 的 12 个步骤操作,每一步输出与本文件第 6 节截图一致"。可复现是最强的一类,因为它把判定权交给了对方的手,而不是你的嘴。
第四种是否证:给出"什么情况下算不通过"。这是最少人用、却最有效的一种。写下"若并发 500 时错误率超过 0.5%,本条判为不通过",等于提前把裁决规则交了出去,也提前替对方卸下了"要不要给面子"的负担。
反过来说,"界面更友好""体验更顺畅""整体感觉不错"这三种表述,一条都不属于上面四类。它们不是标准,是愿望;而愿望无法验收。
四种写法不必都用,但每条标准至少要落在其中一类。团队里可以定一条土规矩:验收文档里出现的每一个形容词,旁边必须跟一个数字或一条步骤,否则删掉。
一次签字的最小证据包
周砚的第二次交付,附件里只有六个文件,命名规整到对方不用问一句。她说这是被上一次逼出来的:"上一次我给了三十八页说明,对方要的是六个能点开的东西。"

第一件是基线快照:交付前一周的系统状态、数据量、性能曲线,作为"变化从哪来"的参照。第二件是变更清单:这一版动了哪些模块、哪些字段、哪些配置,逐条对应需求编号,让对方一眼看出改动边界。

第三件是复跑步骤:对方可以照着做的操作手册,包含环境、账号、输入样例和预期输出。第四件是已知偏差表:明确列出"我们知道但这次不修"的事项,附影响范围与临时规避办法。这一件最容易被藏起来,却最影响信任。
第五件是回滚方案:几步能退回去、退回去会丢什么数据、谁有权启动。第六件是联系人清单:工作时间谁接、非工作时间谁接、升级到谁,附响应时限。
六件套加起来不超过二十页,但每一件都在回答同一个问题:我凭什么信你。周砚的说法很朴素:"证据不是用来证明我做得好,是用来让对方不必相信我。"
还有一个细节值得学:她把六个文件按"对方看的顺序"编号,而不是按自己做的顺序。验收方打开压缩包,第一个看到的就是基线快照,最后一个才是联系人。
预演一场验收会
交付前五天,周砚会拉一场三十分钟的会,参会只有三个人:验收方的一线使用者、验收方的技术负责人、自己这边最熟悉细节的工程师。这场会不叫评审,叫预演。

预演只问五个问题:你会先看哪一页?哪一页你看不懂?哪一条你会打问号?如果只能改一处,你改哪里?签字之前你还想看到什么?五个问题问完,通常能提前捞出七八成的异议。

成本对比是悬殊的:一场预演花两小时,一次正式验收被退回的平均返工是十一天(以周砚团队过去一年 23 次交付为样本,属团队内部统计,仅作参考)。周砚说:"两小时换十一天,这笔账我算得过来。"
预演还有一个隐性收益:它把验收方从"裁判"变成"共同作者"。人对自己参与设计过的东西挑刺,会比对被通知的东西挑刺温和得多,也更愿意给出具体意见而不是笼统否定。
预演之后要做的不是改完所有问题,而是把问题分成三类:当次必修、书面记录、明确不改。三类都要在正式验收前让对方看到,让他知道哪些会被解决、哪些不会。
三类返工:为什么第二次验收更难
验收不通过,返工分三种,处理方式完全不同。分不清类型,就会用错力气,最常见的是用改代码的方式去处理一场标准之争。

第一种是事实型返工:东西确实没做到,证据摆在那里。这类最好处理,改完再交即可,代价是时间。它的信号是对方能指出具体条目,比如"第 14 个节点在并发 500 时超时"。

第二种是标准型返工:东西做到了,但双方对"做到什么程度算完成"理解不同。这类最耗人,因为它不是改代码,是重新谈判。它的信号是对方的表述停留在形容词层面,比如"感觉还不够稳"。
第三种是信任型返工:东西没问题,标准也一致,但对方不敢签字——上一次交付出过事,或者隔壁团队刚出过事。这类无法用文档解决,只能用一次次可验证的小交付慢慢攒回来。
第二次验收之所以比第一次难,原因有三个:对方的预期被第一次失败抬高了;时间窗口被压缩了,原来还有两周缓冲,现在只剩三天;团队士气下来了,改东西的人开始防御性写作。周砚的经验是:"第二次不要想一次翻盘,先把事实型的清干净,让标准型的争议缩到三条以内。"
还有一个反直觉的结论:主动承认一条已知缺陷,比藏起来被对方发现十条,对签字的帮助更大。前者是坦诚,后者是事故。
边界与例外:签字前必须说清的灰色地带
验收单上最容易被忽略的一栏,是"本次不覆盖"。周砚现在的模板里,这一栏固定三行:不覆盖的场景、不适用的数据规模、不承诺的时间窗口。

为什么要主动写"不覆盖"?因为验收方迟早会发现它。区别只在于:写在交付说明里,是你专业;等他发现了再说,是他上当。前者是边界,后者是隐瞒。

已知偏差有三种处理写法。可以修的,写清修复时间与责任方;暂时不修的,写清影响范围与规避办法;决定不修的,写清理由并请对方书面确认。第三种最难开口,但它最诚实,也最能换来长期信任。
签字也不等于完美。健康的验收文化里,签字表达的是"在当前已知信息下,这套东西可以进入使用",而不是"这套东西没有任何缺陷"。把这句话提前说清楚,双方的压力都会小很多,验收方也不必担心自己签下的是一张无限责任状。
周砚有一次在交付说明第一页写了这样一句:"本版本有 3 处已知限制,见附录 C,均不影响主流程。"她说那天对方负责人看完,回了一句:"就冲你把这三处写在第一页,我信你剩下的。"
四个指标与三十天:让一次签字变成常态
指标的意义不是考核,是让"验收顺不顺"这件事可以被讨论。前文提过的四个指标——首次验收通过率、证据覆盖率、异议密度、返工周期——建议先用手工表格记三个月,再决定要不要上系统。

三十天可以分三段走。第 1 到 10 天,建立判据库:把过去三次交付收到的异议全部翻出来,逐条归类成"可数、可比、可复现、可否证",形成本团队的标准句式库。多数团队会发现,八成异议反复出现,只是每次换了个说法。

第 11 到 20 天,做证据包模板:把六件套做成固定目录,每次交付只换内容不换结构。模板的价值在于让对方形成预期,他知道该去哪找什么,也知道找不到就是你没有。
第 21 到 30 天,把预演机制化:固定交付前第五天,固定三个参会角色,固定五个问题。机制化的标志是:不需要谁想起来,日历上就已经有了。
三个月后再看四个指标,通常会出现一个组合变化:异议密度明显下降,但首次通过率上升得没那么快。这不是失败,而是说明异议提前暴露了——它从验收会上挪到了预演会上,那正是我们希望它待的位置。
常见问题
1.问:交付物很小,也要走这套流程吗?答:不用全套,但要保留两件:一条可判定的判据,一句"本次不覆盖什么"。小交付的标准可以简化到一句话,但不能是形容词。下一步:把这次交付的完成标准写成一句能被对方回答"是"或"否"的话。
2.问:验收方一直不签字,也不说哪里不行,怎么办?答:把"请你验收"换成"请你回答三个问题":哪一条你打问号、签字前你还想看到什么、如果只能改一处你改哪里。开放式请求容易得到开放式拖延,封闭式提问才会得到答案。下一步:今天就把这三个问题发过去,约一场 30 分钟的通话。
3.问:对方临时加需求,算不算返工?答:算变更,不算返工,两者路径不同。返工是把没做到的做到,变更是在原范围外新增,必须走确认流程:写清新增内容、对工期的影响、对已验收部分的影响。下一步:准备一张变更确认单,只填三行,请对方当天回签。
4.问:证据包要准备多细?答:细到对方不看你的说明、只照步骤复跑一遍就能得到同样结果。判断标准很简单:把文档发给一个没参与项目的人,他能不能独立跑通。下一步:找一位没参与项目的同事试跑一次,记录他卡住的每一步。
5.问:团队人手紧,预演会开不起来怎么办?答:把预演压缩成 15 分钟的异步动作:证据包提前五天发出,附三个固定问题,请对方直接在文档里批注。异步预演的效果约为现场会的七成,成本不到两成。下一步:今天建一份共享批注文档,设定明确截止时间。
图片来源:图1 DarkoStojanovic / Pixabay (CC0) · 图2 AS_Photography / Pixabay (CC0) · 图3 12019 / Pixabay (CC0) · 图4 ELG21 / Pixabay (CC0) · 图5 robert84ak / Pixabay (CC0) · 图6 errordistrict666 / Pixabay (CC0) · 图7 RemazteredStudio / Pixabay (CC0) · 图8 lin2015 / Pixabay (CC0) · 图9 955169 / Pixabay (CC0) · 图10 congerdesign / Pixabay (CC0) · 图11 mattiaverga / Pixabay (CC0) · 图12 quangnaruto / Pixabay (CC0) · 图13 Matias_Luge / Pixabay (CC0) · 图14 2h1yucel / Pixabay (CC0) · 图15 JonPauling / Pixabay (CC0) · 图16 Pexels / Pixabay (CC0) · 图17 mattiaverga / Pixabay (CC0) · 图18 Kanenori / Pixabay (CC0) · 图19 reallywellmadedesks / Pixabay (CC0) · 图20 reallywellmadedesks / Pixabay (CC0)
本文为信息分享与方法论科普,不构成任何专业建议,请结合自身情况判断。
