1

专业分析:清单的长度为什么与安全成反比

Google 的 SRE 团队在公开的工程实践书里给过一个被反复引用的比例:生产事故中约七成来自对线上系统的变更。这不是精确统计,而是长期值班经验的量级归纳,但它说明了一件事——上线本身就是最大的风险源,清单应该盯住变更,而不是把所有工程规范塞进同一张纸。

上线检查清单:把六十三项砍到十八项的取舍逻辑 思维导图

人因工程里另有一条稳定结论:连续执行同类检查超过二十到三十分钟,注意力会明显衰减,越靠后的条目越容易被看而不读。航空业的正常航段检查单通常控制在十到十五分钟内,只有异常处置单才允许更长。六十三项按每项二十五秒计算,约二十六分钟,已经越过这条边界。

上线检查清单:把六十三项砍到十八项的取舍逻辑 配图

项目层面的数据同样不乐观。Standish Group 的 CHAOS 报告多年给出的量级是:约三分之一项目按预算与范围完成,约一半受挑战,约五分之一失败。这是企业自报样本,方法学一直被批评,但失败并非小概率这个结论相当稳定。另有一个被广泛引用的估算(IBM 早期研究口径):生产环境修复缺陷的成本约为设计阶段的百倍量级,原始数据年代久远,只能看方向,不能当精确值。

上线检查清单:把六十三项砍到十八项的取舍逻辑 配图

我把这套取舍整理成一个命名框架,叫三筛并轨法。第一筛按失效代价删,第二筛按可观测性转,第三筛按责任归属删或指人,最后按时点并轨。它与 Atul Gawande 在《清单革命》里提出的 DO-CONFIRM 与 READ-DO 不在同一层:Gawande 分的是照着做还是做完确认的执行形式,三筛并轨法分的是哪些项有资格留在单子上。形式解决怎么念,取舍解决念什么,两者可以叠加——十八项里,上线前用 READ-DO,切换中用 DO-CONFIRM。

全覆盖清单与关键清单的差别,可以用五个维度看清。全覆盖按工程规范逐条覆盖,审计友好,但平均走查二十六分钟,责任分散在部门,压力下容易跳项,而且把监控能做的事留给人重复确认,看起来周全,实际稀释了高风险项。关键清单按失效代价分层,全程十二分钟,每项一个名字并配否决权,可观测项转给监控,条目少但每条都有判据与证据。代价是前期要做一次痛苦的分诊。

一个真实可辨识的案例是密歇根州 ICU 的中心静脉导管感染项目。Pronovost 团队从 2003 年起在 103 个重症监护室推行一张只有五条的清单:洗手、最大无菌屏障、氯己定消毒皮肤、避开股静脉、每日评估拔管,并配套数据反馈。2006 年发表在 NEJM 的结果是,导管相关血流感染率中位数从每千导管日 2.7 例降到 0,十八个月估计避免了一千五百例死亡。值得注意的是,这张单子没有覆盖全部操作规范,只保留了漏做会致命且容易被忘的五条。这是短清单有效最硬的一个公开案例。

度量只留四个,都能在两周内测出来。清单走查时长,目标不超过十二分钟;漏项归因率,即上线后两周内的回滚与紧急修复中能归因于清单漏项的比例,目标低于两成;空转率,即标记不通过但复核无问题的比例,目标低于一成;事故覆盖率,即过去十二个月事故根因被现有清单覆盖的比例,目标不低于八成。前两个测效率,后两个测有效性。

执行清单按顺序走,不要跳步。第一步导出近十二个月的事故与回滚记录,逐条标注根因。第二步把六十三项逐条贴上失效代价、可观测性、责任人三个标签。第三步按三筛做删与转。第四步按时点并轨成十八项。第五步用最近一次上线做桌面演练并计时。第六步两周后按四个指标复核,只调整不达标的那一段。

2

第一筛:失效代价低于修复成本的项,先删

第一筛的判据不是重要不重要,而是漏了会怎样、多久能修好。我给一条硬线:如果漏检导致的故障能在三十分钟内被回滚或热修,且影响面小于百分之五的用户,这项就不该占用上线当口的人工注意力。

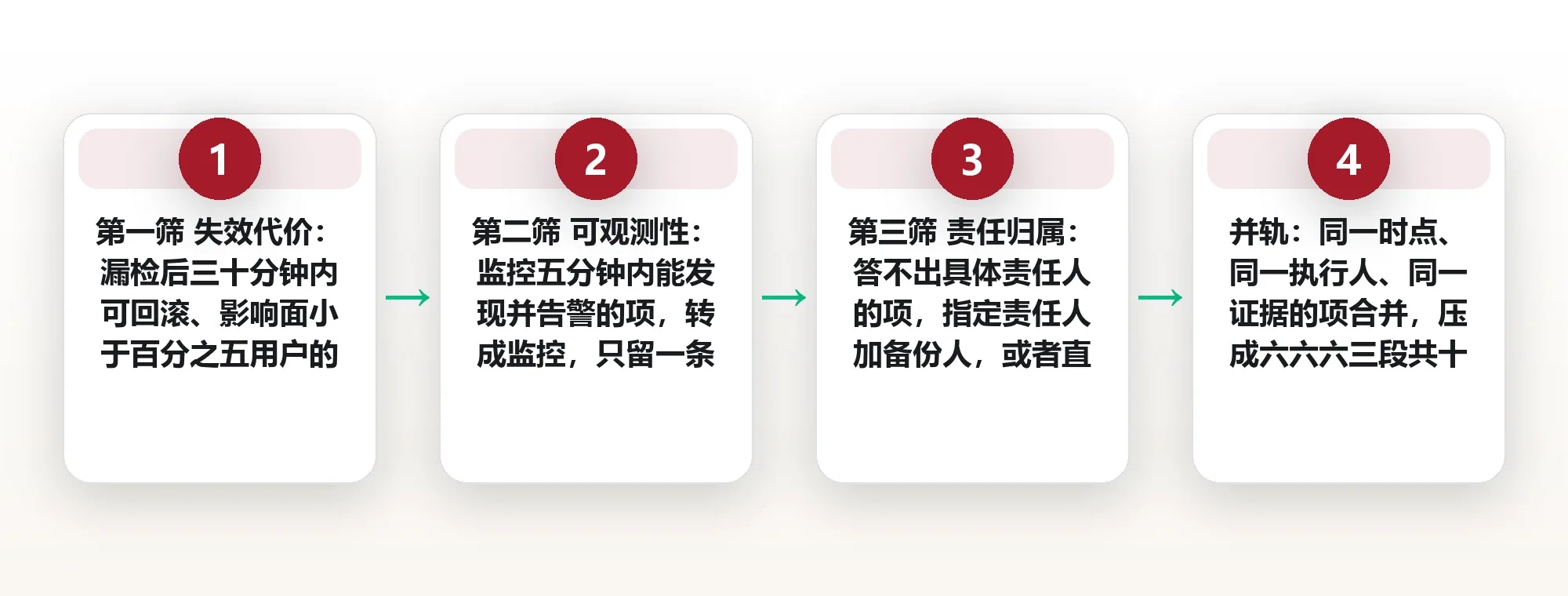

上线检查清单:把六十三项砍到十八项的取舍逻辑 框架图

典型的该删项包括文案错别字、后台报表字段顺序、非关键页面的间距、内部工具的图标缺失。这些当然要修,但属于日常质量,不属于上线闸门。把它们放进上线清单,实际效果是让真正致命的项被稀释,最后所有项都被同样草率地打勾。

上线检查清单:把六十三项砍到十八项的取舍逻辑 配图

三类必须留下。第一类是不可逆的数据写入,包括迁移、删除、覆盖。第二类是对外承诺,包括价格、合同、公开口径。第三类是合规与资金路径。它们的共同点是出错后不能靠回滚复原,或者复原成本远高于一次延时上线。

上线检查清单:把六十三项砍到十八项的取舍逻辑 配图

有一个很好用的问法:假设这一项漏了,最坏情况是用户看到不好看,还是用户拿不到、或者拿错了?前者归日常,后者归上线。再加一问:能不能在三十分钟内回到上一版本?能,就降级为日常检查;不能,就保留在上线清单里。两个问题答完,大多数争议项会自动落位。

删除不等于不检查。被删的项要落到日常流程:代码评审、设计走查、每周质量巡检。清单只负责上线这个特殊时刻,不负责全部质量。把责任放回它该在的地方,是精简能够成立的前提,否则删掉的项会以另一种方式回来。

3

第二筛:能被监控看见的项,交给系统

第二筛处理重要但可观测的项。判断标准很直接:如果这项失效后,监控能在五分钟内发现并告警,那么人不需要在上线时逐条确认,只需要确认监控本身是活的。

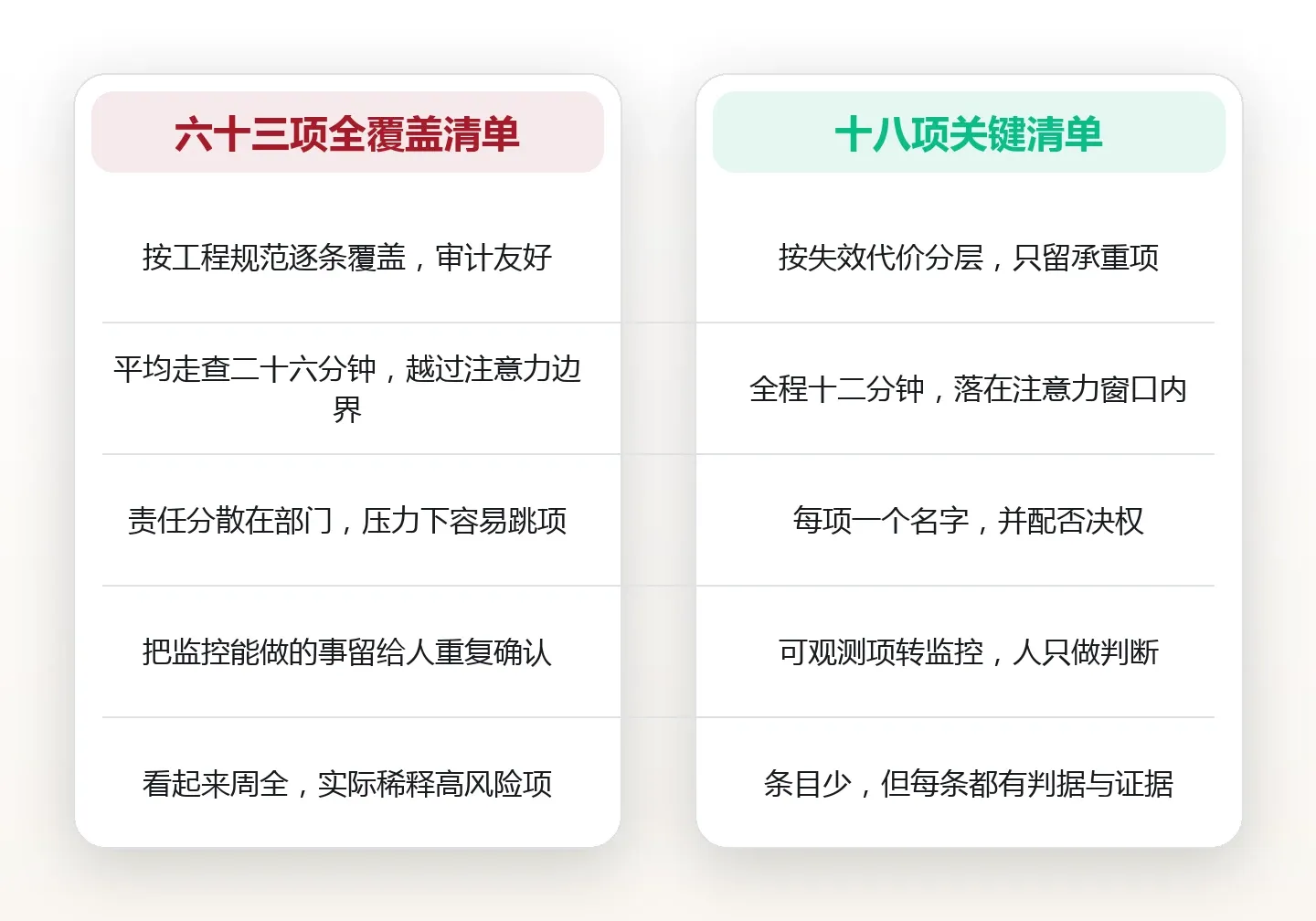

上线检查清单:把六十三项砍到十八项的取舍逻辑 对比图

典型的可转项包括证书有效期、磁盘水位、连接池耗尽、依赖服务超时、队列积压、CPU 与内存阈值。这些都有成熟的采集手段,人工去看反而更容易漏——人一天看一次,监控一秒看一次。

上线检查清单:把六十三项砍到十八项的取舍逻辑 配图

转换的正确姿势是留一条元检查。不要检查证书什么时候过期,而要检查证书到期告警是否配置且能送达值班手机。十八项里因此保留了一条告警链路自检,用一条替代了原来的七八条资源检查。这就是把重复劳动压缩成一次判断。

上线检查清单:把六十三项砍到十八项的取舍逻辑 配图

不能转的项有共同特征:结果不可观测,或者观测到也已经晚了。比如数据迁移的幂等性、权限变更的越权面、对外公告的口径一致性。这些没有现成指标,只能靠人按判据过一遍。它们数量不多,但恰恰是最该留在清单里的部分。

一个常见误区是把有监控当成不用查。监控只覆盖你想到过的失效模式,配置错误、语义错误、口径错误它都看不见。第二筛筛掉的是重复劳动,不是判断责任。这条边界如果搞混,精简就会变成裸奔。

4

第三筛:没有责任人的项,要么指人要么删

六十三项清单最常见的死法不是写错,而是大家都以为别人会看。每一项如果没有一个具体的人名,它在压力下就会变成一条装饰。

上线检查清单:把六十三项砍到十八项的取舍逻辑 配图

判断方法很土:逐条问这一项谁签字。答不出名字、只有部门名,就等于没有责任人。部门不会在凌晨两点起床,也不会在出事时承认自己漏看了一条。

上线检查清单:把六十三项砍到十八项的取舍逻辑 配图

两种处理。能指人的,写名字加备份人;指不出的,删掉。删掉不是甩锅,而是承认它在当前组织里没有承载者,留着只会制造虚假的安全感。等组织长出这个角色,再从备选池里捞回来。

责任人要配否决权。如果一项检查不通过,负责人有权叫停上线,否则这项检查只是建议。清单的权威来自有人可以说不,不是来自条目数量。没有否决权的清单,写得再长也只是仪式。

轮值机制解决总是同一个人的问题。把十八项按三个时间带分给三个角色:上线负责人、值班工程师、业务接口人;每季度轮换一次备份人,避免知识只存在一个人脑子里。人一休假,清单就断档,这是最常见的组织性风险。

5

并轨:同一时点、同一执行人的项合成一条

三筛之后通常还剩三十多项,最后一步是并轨。并轨不是简单合并文字,而是把同一时刻、同一执行人、同一证据的项压成一个复合动作。

上线检查清单:把六十三项砍到十八项的取舍逻辑 配图

时点只保留三个:T-24 小时做上线前准备,T-0 到 T+2 小时做切换,T+2 小时到 T+7 天做收尾。时点越多,越需要有人全天盯着,越容易被跳过。把时间带压到三段,值守才能排得过来。

上线检查清单:把六十三项砍到十八项的取舍逻辑 配图

复合项的写法是一句判据、一组动作、一个证据。例如回滚可用这一项,包含版本包存在、数据库回滚脚本已演练、开关能切回旧链路三件事,证据是一张带时间戳的截图。三件事合成一条,是因为它们必须同时为真,回滚才成立。

并轨一定会丢掉一些细节,这是有意的。细节应该写进操作手册或自动化脚本,而不是塞进上线当口的大脑。清单负责别忘了,手册负责怎么做。两者混在一起,清单就会膨胀回六十三项。

并轨后的结构是六六六:上线前六项、切换中六项、上线后六项。每带六项,正好落在四分钟内,全部走完十二分钟出头。这个时长不是拍脑袋,而是按每项二十五秒加交接缓冲倒推出来的。

6

上线前六项:数据、权限、回滚、容量、依赖、通知

第一项数据。判据是本次变更涉及的所有写操作都有备份或可逆路径,迁移脚本在预发环境跑过两遍且结果一致。证据是备份时间戳与校验值,责任人是数据负责人。只跑一遍不算,因为第一遍常常在修环境。

上线检查清单:把六十三项砍到十八项的取舍逻辑 配图

第二项权限。判据是新增角色与权限点按最小必要配置,越权面清单已复核。这一项最容易出错的地方不是漏配,而是多配——为了省事直接给了管理员权限。证据是权限差异对比,不是一句已确认。

上线检查清单:把六十三项砍到十八项的取舍逻辑 配图

第三项回滚。判据是回滚包与当前版本一致、回滚脚本可用、回滚后数据不丢。只写可以回滚不算,必须有一次真实演练记录。演练的价值不在于证明能回滚,而在于暴露那些以为能回滚的地方。

第四项容量。判据是按预估峰值的 1.5 倍做过压力评估,数据库连接数、缓存命中率、带宽三项都有余量。这里看的是余量,不是当前值。当前值好看、余量不足,是上线后最常见的翻车方式。

第五项依赖。判据是所有外部依赖的版本、超时、降级策略已确认,且至少有一个依赖方在变更窗口内值班。依赖方的沉默不是同意,很多时候他们也在上线。把对方的窗口写进自己的窗口,才算对齐。

第六项通知。判据是客服、销售、运维三方已知晓变更时间、影响面、话术与升级路径。通知不是发个消息,而是确认对方读到了。群发消息和有效通知之间,差一次回执。

7

切换中六项:灰度、观察窗、开关、值守、口径、止损

第一项灰度。判据是放量梯度明确,例如百分之一、百分之五、百分之二十、百分之五十、百分之百,每一档有停留时间与放行条件。没有梯度的全量上线不是勇敢,是省事。

上线检查清单:把六十三项砍到十八项的取舍逻辑 配图

第二项观察窗。每一档灰度后至少留十五分钟观察核心指标,指标包含错误率、延迟、转化三类。观察窗内不做其他变更,避免归因混乱。多个变更叠在一起时,你无法知道是哪一个出的问题。

上线检查清单:把六十三项砍到十八项的取舍逻辑 配图

第三项开关。判据是新功能有独立开关,关掉后系统回到旧行为,且开关本身经过验证。开关是灰度的刹车,刹车失灵的车上路没有意义。很多团队的开关只在代码里存在,从未真正关过一次。

第四项值守。判据是切换窗口内,开发、运维、业务三方各有一人在线,且知道彼此的联系方式。值守不是待命,是坐在屏幕前。待命的人可能在超市,坐在屏幕前的人才能在两分钟内响应。

第五项口径。判据是所有人在看同一张指标面板,指标定义、时间窗口、过滤条件一致。口径不一致时,争论会吞掉处置时间。上线当口最贵的不是算力,是达成共识的时间。

第六项止损。判据是止损线提前写死,例如错误率超过百分之二或核心转化下降三成即回滚,不需要开会讨论。止损线要在上线前定,上线中只执行。现场讨论止损,等于把决策交给最疲惫的人。

8

上线后六项:指标、日志、告警、话术、演练、归档

第一项指标。判据是上线后两小时内,核心指标与基线对比有明确结论:正常、偏差可解释、或者异常。只看有没有报错不够,要看业务指标是否被改变。系统很健康但订单掉了,这也是故障。

上线检查清单:把六十三项砍到十八项的取舍逻辑 配图

第二项日志。判据是新增链路的日志能按请求 ID 串起来,关键分支有埋点,日志量在预算内。日志不是越多越好,找不到关键信息的一万行等于零,还会推高存储成本与检索延迟。

上线检查清单:把六十三项砍到十八项的取舍逻辑 配图

第三项告警。判据是新增失败模式都有对应告警,告警能送达值班人,且不会在第一天就刷屏。告警疲劳比没有告警更危险,因为人会在真正出事时条件反射地忽略它。

第四项话术。判据是客服拿到一页纸,包含用户可能问什么、怎么答、什么情况升级。技术团队的上线结束,客服的上线才开始。没有话术,一线会把所有问题转给研发,研发又会被打断。

第五项演练。判据是上线后一周内做一次回滚演练,验证回滚路径在真实数据下仍然可用。很多回滚方案只在空库上验证过,真实数据一进来,外键和唯一索引就会让脚本失败。

第六项归档。判据是本次变更的记录,包括时间线、决策、异常、指标,归档到可检索的位置,供下次复用。没有归档的上线,等于每次从零开始,团队永远学不会。

9

每条检查项的写法:判据、动作、责任人、证据

一条合格的检查项必须能回答四个问题:什么算通过、通过要做什么、谁来做、做完留下什么。四缺一,这条就会在压力下退化成一句口号。

上线检查清单:把六十三项砍到十八项的取舍逻辑 配图

反例是确认数据库正常。正常是什么,连接数多少算正常,谁确认,留下什么。这句话无法执行,也无法追责。它看起来像检查项,实际上只是一次自我安慰。

上线检查清单:把六十三项砍到十八项的取舍逻辑 配图

正例是:T-24 小时,主库连接数使用率低于七成,从监控面板截图存档,由数据负责人在清单系统勾选。判据可量化、动作明确、责任到人、证据可查。四种要素齐了,这条才立得住。

判据要写成可判真假的句子,避免尽量、适当、基本这类词。凡是需要现场解释的形容词,都会变成争论的入口。把形容词换成数字或阈值,是清单写作里回报最高的一次修改。

清单本身要版本化。每次复盘如果发现漏项,不是随手加一条,而是走一次小分诊:这条属于哪个时点、能不能并进现有项、加了之后总时长是否仍不超过十二分钟。清单会腐化,维护机制比初始版本更重要。没有维护机制的清单,半年后一定回到六十三项。

FAQ

常见问题

1.问:十八项是不是太少了,万一漏了关键项怎么办?答:少不是目的,可执行才是。用事故覆盖率做兜底:每季度回看过去十二个月的事故根因,如果覆盖率低于八成,说明筛过头了,从被删项里捞回来,而不是把六十三项全部恢复。

2.问:团队刚开始做上线流程,还没有历史事故数据,怎么筛?答:先用行业通用失效模式起步:数据不可逆、权限越界、回滚不可用、容量不足、依赖失联、对外口径不一致。这六类先固定,其余按项目实际补,跑三个月再按数据调整。

3.问:合规或审计要求必须保留全部六十三项,怎么办?答:把清单拆成两层:审计层保留全量,作为文档与留痕;执行层只保留十八项,作为上线当口的动作。两层用同一套编号映射,审计看全量,人只看关键项。

4.问:十八项由一个人走还是分给多人?答:按三个时间带分给三个角色,每人六项,且每项有备份人。一个人走完全程看似责任集中,实际会在疲劳时跳项;分工的关键是交接口要有一句口头确认。

5.问:怎么判断这次精简是有效,而不是把风险藏起来了?答:看两个反向指标:上线后两周的紧急修复数量是否上升、事故覆盖率是否下降。如果修复数量没升、覆盖率仍不低于八成,说明删的是冗余;如果两者同时恶化,说明删到了承重墙,需要立刻回滚清单版本。

图片来源:图1 AS_Photography / Pixabay (CC0) · 图2 stevepb / Pixabay (CC0) · 图3 51581 / Pixabay (CC0) · 图4 jarmoluk / Pixabay (CC0) · 图5 jarmoluk / Pixabay (CC0) · 图6 Tama66 / Pixabay (CC0) · 图7 PublicDomainPictures / Pixabay (CC0) · 图8 Pexels / Pixabay (CC0) · 图9 aitoff / Pixabay (CC0) · 图10 aitoff / Pixabay (CC0) · 图11 hapr80 / Pixabay (CC0) · 图12 dzikrykbir5 / Pixabay (CC0) · 图13 Julius_Silver / Pixabay (CC0) · 图14 Wolfgang_Hasselmann / Pixabay (CC0) · 图15 Fxq19910504 / Pixabay (CC0) · 图16 minka2507 / Pixabay (CC0) · 图17 TieuBaoTruong / Pixabay (CC0) · 图18 ha11ok / Pixabay (CC0) · 图19 reallywellmadedesks / Pixabay (CC0) · 图20 reallywellmadedesks / Pixabay (CC0)
