摘要:只有一个方案,等于在危机当天才开始找方案。本文用二〇一一年泰国洪灾中的硬盘供应链还原单点失败的代价,给出「3×3 备选池矩阵」:纵向三级——同层替换、降级存活、路径切换,横向三栏——触发条件、切换成本、失效期;配五项度量指标(有效覆盖率、名义备选比、切换时延、失效半衰期、后悔率)、一周执行清单、三条维护规则、三种失效方式与团队决策文档模板。
全文语音
中文
English
日本語
한국어
专业分析:单点方案的真实代价与三级储备结构
二〇一一年下半年,泰国中部持续数月的洪水淹没了多个工业园区,其中包括硬盘磁头与盘片的关键产地。公开的行业报道显示,某主要硬盘厂商在泰国的产能约占其全球产能的一半,全球硬盘供应在随后的六到九个月里持续紧张,笔记本硬盘的渠道价格在短期内上涨了三到五成。真正拉开差距的并不是谁的反应更快,而是谁在洪水到来之前,就已经把第二供应源认证完了。

认证一条新的供应线,通常需要三到六个月:送样、可靠性验证、小批量试产、量产批准。这意味着当灾害来临时才启动备选认证的厂商,等流程走完,短缺周期已经接近尾声;而那些在常态年份就把第二供应源养在池子里的厂商,只用了几天就完成了订单切换。同一场洪水,对前者是危机,对后者只是一次成本略高的调度。这个差别,与聪明程度无关,与是否提前把备选做成了可执行的东西有关。

把镜头从供应链拉回个人决策,量级规律惊人地相似。多类公开调研——项目管理类的行业年度报告(受访者量级在数百到数千之间)、公开的劳动力市场统计(记录量级在百万级)、以及企业风险管理类的问卷(样本量级在千级)——反复指向同一个区间:出现严重偏差(工期超出三成以上或成本超出两成以上)的项目比例,长期落在三成到五成的区间;而在偏差真正发生时,能够立即启用一份事先写好的备选路径的比例,通常只有一到两成。需要说明的是,这些数字是量级判断而非精确统计,不同年份、不同样本口径会有明显浮动,但两者之间那道数量级的落差是稳定的。

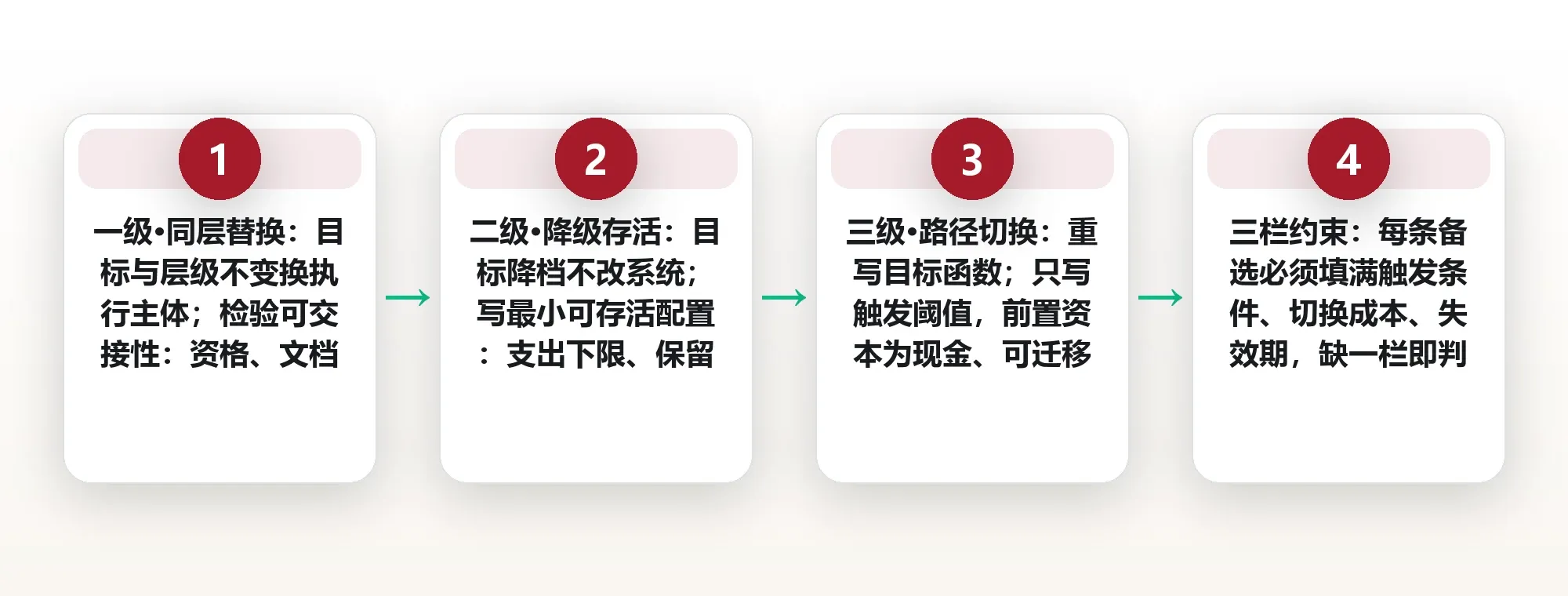

为把这件事讲清楚,本文提出一个命名框架:3×3 备选池矩阵。纵向是三级储备——一级「同层替换」、二级「降级存活」、三级「路径切换」;横向是三个必填字段——触发条件、切换成本、失效期。九个格子里任何一个空着,这一级储备就只是名义上的,不是真实的。判断标准很简单:现在启动它,谁来做、多久到位、花多少钱,三个问题都能答上来才算数。

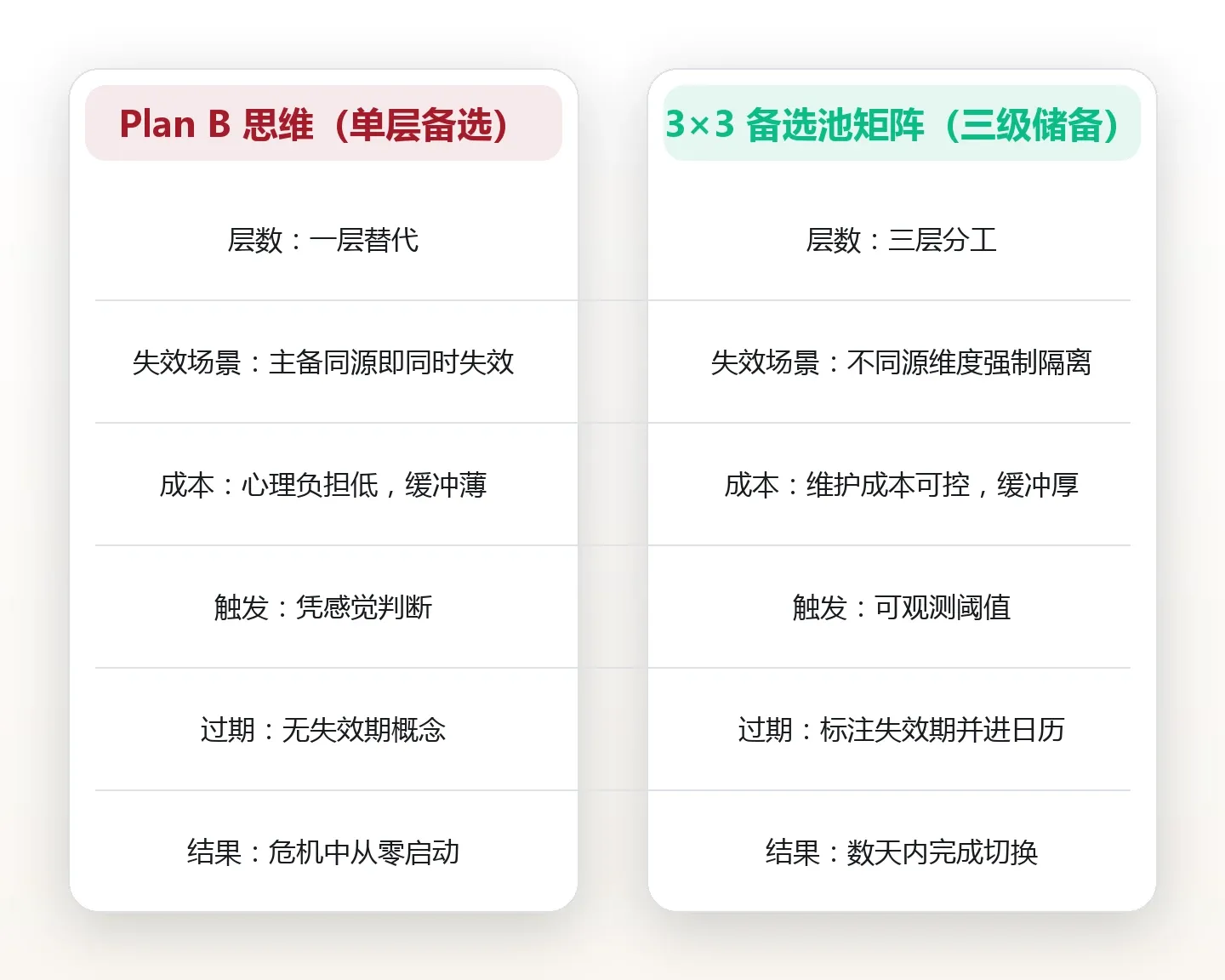

与两种常见的替代思路对比,差别在取舍。第一种是「Plan B 思维」,只准备一层替代方案,优点是简单、心理负担低,缺点是当主方案与备选同时失效——同一个供应商的上游、同一类技能的另一个雇主、同一个城市的另一份工作——它几乎不提供缓冲。第二种是「决策树思维」,把分支穷举出来算期望值,优点是严谨,缺点是在信息不足时计算成本高到无法落地。3×3 矩阵走的是中间路线:不追求穷举,只要求在三个不同层级上各有一个经过验证的活口,并用三个字段强制它可执行。
可落地的度量指标有五个。第一,有效覆盖率:过去十二个月里真正能在一周内启动的备选数量,除以关键决策数量,健康区间大致在三成以上。第二,名义备选比:写在文档里但从未验证过的备选占全部备选的比例,超过一半说明池子只是装饰。第三,切换时延:从决定切换到实际运行的小时数或天数,一级储备宜在数天内,二级宜在数周内。第四,失效半衰期:一条备选从写好到必须重新确认的平均月数,多数场景在六到十二个月。第五,事后后悔率:复盘时回答「如果当时有备选,结果会不会不同」为是的比例,持续高于三成说明储备方向选错了。
执行清单按顺序做,一周内可以完成:一,列出你当前最重要的三个决策,每个只写主方案,不加修饰;二,为每个主方案各写一条一级备选,注明谁能在什么时候接手;三,为其中风险最高的那个,写出降档之后的最小可存活配置,收入、时间、规模各降到多少仍然能运转;四,为同一个决策写一条路径切换选项,只写触发阈值,不写细节;五,给每条备选标注失效期,直接写进日历;六,找一个不了解内情的人,只读你的备选,请他照做一遍,答不上来就重写。
为什么唯一方案会伪装成稳妥
一个人手里只有一个方案,往往不是因为他没想到别的,而是因为他已经在心里把别的选项判了死刑。这个过程通常发生在几秒钟之内,快到当事人自己都不觉得做过选择。等到需要备选的那一天,他会真诚地认为自己是被环境逼到了墙角。

第一个机制是承诺升级。一旦你为某个方案付出了时间、金钱或公开的表态,继续加注就比退出更显得合理,即使新信息已经说明它不成立。行为经济学把这个叫沉没成本谬误,它在生活里更常见的形态是一句自我说服:我都已经投入这么多了,现在换掉等于承认前面白干。于是备选不是不存在,而是被主动删掉了。

第二个机制是单一叙事。人对未来的想象往往是线性的:现在做甲,明年甲见效,后年甲放大。这条线一旦被写成故事,任何偏离都会被当成意外而不是常态。备选方案的本质,是提前承认意外才是常态,这会让人在情绪上不舒服,所以多数人宁可不写,也不愿意每天面对那个可能性。

第三个机制在组织里更明显:信心表演。在会上提出备选,容易被解读为对主方案不够坚定;于是备选被挪进附录,或者干脆不写。结果是整个团队共享同一份乐观,风险却没有被任何人持有。等到事情变坏,所有人都会说同一句话:当时没想到会这样。
还有一个被忽略的成本,是单一方案带来的隐性溢价。当对方知道你只有一条路,你的谈判位置就会自动变差——只有一个供应商、只有一个买家、只有一个雇主。备选池的第二个作用不是救急,而是抬高你在常态谈判中的底线。这一点在采购、求职、合作谈判里都能直接换算成钱。
一级储备:同层替换,检验标准是能不能被接手
一级储备的定义是:目标不变、层级不变,换的只是执行主体——换供应商、换合作方、换承接的人、换分发渠道。它是三级储备里使用频率最高、成本最低、也最容易被误判的一级,因为大多数人把「认识」当成了「可以替换」。

检验标准只有一个词:可交接性。把它拆成三个问题——接手方是否已经具备资格,而不是可以培养;交接需要多少文档与多少天;接手方的产能是否已经被别处占满。三个问题里有一个答案含糊,这条备选就要标为未验证。资格、文档、产能,缺一项都会在实际切换的那天变成阻塞。

一位做企业培训的独立顾问是典型例子。她的收入有六成来自一家客户,她以为自己有备选,因为还有两家聊过的潜在客户。但这两家从未付过款、没有明确的预算周期、也没有固定的对接人。这不是一级储备,这是一张意向清单。真正的备选必须已经穿过一次完整的交易流程。

她后来做的事很具体:花两个月把课程拆成标准化模块,交给两家合作机构做分销,分成比例低于直客,但可以复制;同时把一位前同事培养成能代课的副讲,付课时费而不是分成。这样当大客户砍掉一半预算时,她能在两周内补上四成收入缺口,而不是从零开始找客户。这套动作的关键不在努力,而在于她把「替换」拆成了可以提前完成的具体步骤。
一级储备有三类常见误判:把认识人当备选、把收到过报价当备选、把曾经合作过当备选。三者都不等于能在需要时启动。判定方法很朴素:现在打一个电话,问对方这周能不能接,如果对方的回答是「我看看排期」,那它就还不在池子里。
成本控制同样重要。一级储备的维护成本应该很低,一年一两次实质互动就够,比如一次小额外包、一次联合交付、一次互相推荐。如果维护成本高到接近主方案利润的三成,说明这条备选选错了层级——那已经属于自建第二主线,应该放到三级储备里去规划。
二级储备:降级存活,把目标打折但不把系统打死
二级储备换的不是人,而是目标的高度。收入降三成、时间延长一倍、规模缩到原来的三分之一,系统仍然能运转,这就是降级存活。它解决的问题是一级储备解决不了的:当整类需求消失时,同层替换只是在缩小的一口锅里换位置。

核心产物是一份叫「最小可存活配置」的清单,包含四项:每月必须支出的下限、必须保留的三项核心能力、可以立刻砍掉的四项开支、以及降档之后还能维持多少个月。这四项必须写具体数字,写「尽量节省」等于没写。

一家三人的小型设计工作室在客户预算普遍收缩的年份做过这件事。他们把业务从整案品牌设计降到单品视觉与电商素材,客单价降了约六成,但交付周期从六周压到五天,月单量翻了三倍,总收入下降不到两成,团队没有解散。这份降档方案是在两年前写好的,就放在共享文档的第二页,危机来时没有开过一次会讨论要不要降。
家庭层面的同类做法是把现金流分成三层:生存层包括房租房贷、吃饭、保险与必要的医疗;缓冲层包括可以推迟的消费与订阅;发展层包括学习、旅行、投资。降级存活的定义是砍掉发展层、压缩缓冲层,生存层不动,并且在这种状态下能维持九个月以上。九个月不是随便定的,它大致等于多数行业从收缩到重新招聘的一个周期量级。
一个判定标准:写完之后问自己,如果明天收入减半,这份清单能不能让我在四十八小时内做出决定,而不是慌乱地逐项讨论。做不到,说明降档方案还停在口号层面。能在一小时内说出先砍哪三项的人,才是真的有二级储备。
二级储备还有一个容易被忽略的用途:它让一级储备的谈判变得从容。当你知道最坏情况下也能活,你在跟主客户谈价格时就不会被迫接受不合理条件。很多看起来是谈判技巧的东西,底层其实是备用方案的数量。
三级储备:路径切换,换的不是方案而是目标函数
三级储备是承认当前路径整体失效,换赛道。它不是换供应商,也不是降档,而是把「我要在这条路上成功」改写为「我要在另一条路上成功」。这是三级里成本最高、启动频率最低、却决定人生上限的一级。

为什么必须有它:前两级储备都隐含一个假设——原目标仍然成立。但如果原目标本身被环境否决,比如行业整体消失、技能被技术替代、所在城市不再适合生活,前两级储备只会延长痛苦。它们让你在原地撑得更久,而三级储备让你有机会离开原地。

三级储备的特殊性在于,它几乎不可能在危机中临时建立。换赛道需要三种前置资本:六个月以上的现金、一项可迁移的技能、一个已经存在的弱关系网络。这三样都必须在常态年份里一点点积累,危机来临时只是启用。这也是为什么很多人在失业后才发现自己无路可走——不是没有能力,是没有提前铺路。
一位在传统出版做了十一年的编辑,在二〇一九年就开始做三件事:把编辑能力迁移到企业内容,接了两家公司的内刊外包;维持一个两百人左右的作者社群,每月做一次线上分享;把收入的百分之十五固定存成一笔切换基金。两年后她所在的部门裁撤,她用三个月完成切换,收入短暂下降后回稳。她自己的总结很直白:我不是运气好,我是提前三年就在给另一条路铺路。
三级储备只需要写触发条件,不需要写完整路线。例如:如果连续六个月收入低于生存层的一点二倍,或者所在行业的年度招聘量连续两年下滑超过三成,就启动切换评估。写清楚阈值比写清楚路线更重要,因为路线会随信息更新而变,阈值不会。阈值是给未来的自己留的一个开关。
风险提示:三级储备不能频繁启动。它是保险,不是逃生舱。一年之内反复换赛道的人,通常不是储备充足,恰恰相反,是因为缺少一级与二级储备,只能靠换方向来缓解焦虑。真正健康的状态是:一级在用、二级待命、三级几年不动。
备选池的三条维护规则:触发、刷新与清理
规则一,触发条件必须写成可观测的阈值。「如果情况变差就换」不是触发条件,「如果连续两个月回款低于某条线」才是。可观测的意思是:换一个人来看,也能判断有没有触发。模糊的触发条件在情绪高涨时永远不会被触发。

规则二,刷新周期与失效期绑定。给每条备选标一个复查日期,到期不复查就自动降级为未验证。多数备选的有效期在六到十二个月,人脉型备选更短,因为人会换岗位、换城市、换优先级;制度型备选更长,比如政策条款、资质认证。把这两类混在一起管理,是池子失效的常见起点。

规则三,定期清理。池子不是越大越好。超过五个备选,注意力会被摊薄,最后一个都维护不好。经验值是:每个关键决策保留一到两条一级、一条二级、一条三级,总数不超过四条。删掉一条不可执行的备选,比新增三条纸面备选更有价值。
维护动作要小到可以持续。每季度三十分钟,只做三件事:给一级备选的对接人发一条有实质内容的信息,不是节日问候;检查二级储备的现金底线有没有被日常开支悄悄侵蚀;确认三级储备的触发阈值是否还成立。三十分钟能做完的设计,才有可能做十年。
一个反直觉的建议:备选池要写在你一定会看到的地方。写在备忘录深处、写在只有自己知道的文档里,等于没写。危机时刻人的认知带宽极窄,找不到的东西在心理上就不存在。把它放在每周都会打开的那一页,维护成本会下降一个量级。
备选池的三种失效方式与防错设计
失效一,名义备选。文档里有,实际不可执行。防错设计是每条备选后面必须跟一个「最近一次验证时间」,超过有效期自动标灰。标灰不是技术动作,是心理动作——它强迫你在看到它的那一刻承认它已经不可靠。

失效二,同步化。备选与主方案同源:同一个供应商的上游、同一类技能的另一个雇主、同一个城市的另一份工作、同一批客户的另一个项目。表面上有两条路,实际上是同一条。防错设计是强制要求备选与主方案至少在一个维度上不同源,维度有四个:资金来源、地理区域、技能类型、客户类型。

失效三,过期。三年前有效的备选今天可能已经不能用——对接人走了、价格翻倍了、政策改了。防错设计是把失效期写进日历,而不是写进意志力。人的记忆会自动美化「我还有备选」这件事,只有日历不会。
还有第四种,属于隐性失效:切换成本被严重低估。纸面上只是换一个供应商,实际要重新做认证、重新谈账期、重新培训团队。防错设计是给每条备选估一个切换成本,用人天或金额表示;如果切换成本超过主方案年度收益的两成,那它就不是备选,只是心理安慰。
最后给一个自查动作:把三条备选念给一个局外人听,请他判断哪一条最可能在需要时掉链子。旁观者往往能一眼看出当事人看不见的同源问题,因为当事人对「我还有很多选择」这句话有情感投入,而局外人没有。
从个人到团队:把备选池写进决策文档
个人靠记忆还能勉强运转,团队必须靠文档。团队没有共享的备选池,等于每个人都以为自己有备选,实际上谁都没有。更糟的情况是每个人都以为别人有备选,于是在危机里互相等待。

最小可用的决策记录只有五栏:决策内容、主方案、三级备选、触发阈值、复查日期。一页纸足够,超过一页就没有人会在需要的时候翻开它。格式不必漂亮,能填满五栏就合格。

会议的用法要改。不要问「大家还有没有别的想法」,这个问题几乎永远得到沉默,因为在公开场合提出备选等于质疑主方案。改问「如果主方案在三个月内失败,我们第一步做什么」,把假设性的追问变成必答题,沉默成本立刻转移到不回答的人身上。
角色上要指定一个人做反方,职责是在每次决策会上专门攻击主方案的假设。这个角色必须轮流担任,一轮一换,避免变成某个人的固定标签——一旦固定,反方就会被认为是性格问题而不是制度安排,攻击性也会逐年下降。
演练是让备选池保持活性的唯一办法。每半年做一次桌面推演:假设主方案明天失效,走一遍切换流程,记录卡在哪一步、谁不知道找谁、哪份文件找不到。演练的价值不在流程本身,而在于暴露那些「以为有、其实没有」的备选。
团队层面只需要看两个数字:关键决策的有效覆盖率,以及上一次演练到现在的间隔天数。前者低于三成、后者超过两百天,就说明池子已经荒废。这两个数字不需要额外统计系统,一次十五分钟的清点就能得到。
常见问题
1.问:备选方案准备几条才够?答:按层级算,不按数量算。每个关键决策保留一到两条一级、一条二级、一条三级,总数不超过四条。四条以上注意力会被摊薄,维护质量下降,反而不如三条扎实的。
2.问:小事情也要准备备选吗?答:不必。判断标准是失败之后的恢复成本。恢复成本低于半天时间或一顿饭钱的决策,直接做,不要建池;恢复成本超过一周收入或影响一个月以上安排的决策,才值得认真准备。
3.问:有备选会不会让人对主方案不够投入?答:这是最常见的误解。备选的作用是降低单点失败的下行风险,不是给放弃找借口。正确的顺序是先全力做主线、同时保留一条能启动的退路;两者不冲突,冲突的是那种随时准备跑的心态。
4.问:忙到没时间维护怎么办?答:把维护动作压到最小。每季度三十分钟,只做三件事——一次实质联系、一次现金底线检查、一次阈值确认。如果连三十分钟都拿不出来,说明当前的主方案已经过度占用资源,这本身就是需要储备的信号。
5.问:怎么判断一条备选是真的还是假的?答:做一次压力式追问——现在就启动它的话,谁来做、多久能到位、要花多少钱。三条都能给出具体答案就是真的,有一条答不上来就是名义备选。这两分钟,能省掉危机时的两周。
图片来源:图1 AS_Photography / Pixabay (CC0) · 图2 DarkoStojanovic / Pixabay (CC0) · 图3 wal_172619 / Pixabay (CC0) · 图4 5598375 / Pixabay (CC0) · 图5 cocoparisienne / Pixabay (CC0) · 图6 mattiaverga / Pixabay (CC0) · 图7 pasja1000 / Pixabay (CC0) · 图8 blank76 / Pixabay (CC0) · 图9 Alexas_Fotos / Pixabay (CC0) · 图10 KingsInnPhotography / Pixabay (CC0) · 图11 Couleur / Pixabay (CC0) · 图12 congerdesign / Pixabay (CC0) · 图13 Alexas_Fotos / Pixabay (CC0) · 图14 Alexas_Fotos / Pixabay (CC0) · 图15 Tho-Ge / Pixabay (CC0) · 图16 danielkirsch / Pixabay (CC0) · 图17 reallywellmadedesks / Pixabay (CC0) · 图18 reallywellmadedesks / Pixabay (CC0)
本文为信息分享与方法论科普,不构成任何专业建议,请结合自身情况判断。
