专业分析:估时偏差不是性格问题,而是分布问题

一项活估三个小时,实际干了九个多小时,第二天你把这个差距归因于自己不够自律。这个归因大概率是错的。行为决策研究对估时偏差的观察已经持续四十多年,方向高度一致:人系统性地低估耗时,而且低估的幅度相当稳定,不随经验自动消失。经验带来的是「知道会超」,不是「知道超多少」,所以老手往往只是把盲目的乐观换成了模糊的悲观,数字依然不准。

估时总差三倍:把一项活拆成参照物、缓冲与复盘三档 思维导图

先看量级。Kahneman 与 Tversky 在 1979 年提出的计划谬误指出,人做时间预测时会锚定在「一切顺利」的内部情景上,忽略同类任务的真实分布;Buehler、Griffin 与 Ross 在 1994 年的综述里汇总了多组实验,让受试者预测自己写完论文、报完税、交完作业的时间,实际完成时间普遍晚于自报,而且即便被要求给出「最坏情况」,仍有相当比例的人超出这个最坏值。工程侧的数字更硬:Flyvbjerg 团队对数十个国家上千个大型基建项目的成本统计显示,实际成本高于批复预算属于常态,铁路类项目的中位超支幅度在四成量级。软件行业的年度调查则长期给出「按期按预算交付只占少数」的结论,这类调查的方法论一直有争议,但多源交叉之后,「不到一半」这个量级是稳的。(数据来源类型:同行评审期刊综述、政府与学术项目数据库、行业调查;具体数值随样本与年份浮动,此处只用于说明量级。)

估时总差三倍:把一项活拆成参照物、缓冲与复盘三档 配图

一个可辨识的案例。2025 年,化名 C 的产品经理给「改一版定价页」报了 6 小时,实际用了 21 小时。把这 21 小时摊开:真正写页面与样式 5 小时,等设计确认间距与组件 4 小时,与法务核对价格表述和优惠规则 3 小时,补埋点并对账 4 小时,回归旧页面、改写文案 5 小时。她的 6 小时只覆盖了第一段。偏差的绝对大头不在手速,而在估时那一刻,她脑子里只有「写页面」这一帧画面。

估时总差三倍:把一项活拆成参照物、缓冲与复盘三档 配图

所以我用三档估时法(Anchor–Buffer–Review,参照物—缓冲—复盘,简称 ABR)来处理这件事。第一档参照物,用别人或过去的自己做过的同类活给出基线,锚来自外部事实,不来自当下的想象;第二档缓冲,按不确定性分层定价,把等待、返工、范围漂移单独计价,而不是统一加两成;第三档复盘,把每次的实际耗时写回参照物库,让下一轮的锚更硬。与经典的三点估时相比,差别在锚的来源:三点法给出的乐观、最可能、悲观三个数仍然出自同一个人对同一件事的想象,三者高度相关,乐观时一起乐观,公式再精确也压不掉系统性偏差;三档法把个人判断限制在缓冲那一档,而且只允许它回答「不确定性有多大」,不允许它回答「我要多久」。

落地到度量,四个指标就够用。一是偏差中位数,用实际耗时除以估时,取中位数而不是平均值,因为分布右偏,均值会被少数灾难性任务拉飞,目标是从三倍压到一点五倍以内。二是区间命中率,即实际耗时落在你给出的区间里的比例,目标八成五到九成,低于这个数说明区间太窄,高于九成五说明区间过宽、失去了信息量。三是缓冲消耗率,按周记录用掉多少、还剩多少。四是外部等待占比,单独统计被他人阻塞的时间,它通常是被忽略的最大单项。执行清单四步:建库、定价、加缓冲、回写。

2

参照物档:先找到一件真正做完过的同类活

参照物档要回答的问题只有一个:这件事,最近一次有人真正做完它,花了多久。注意是「做完」,不是「做得最顺的那一段」。多数人估时出错,第一步就错在这里——他想起的是某个下午高效推进的画面,而不是从拉分支到合并上线、从提需求到验收通过的完整链条。

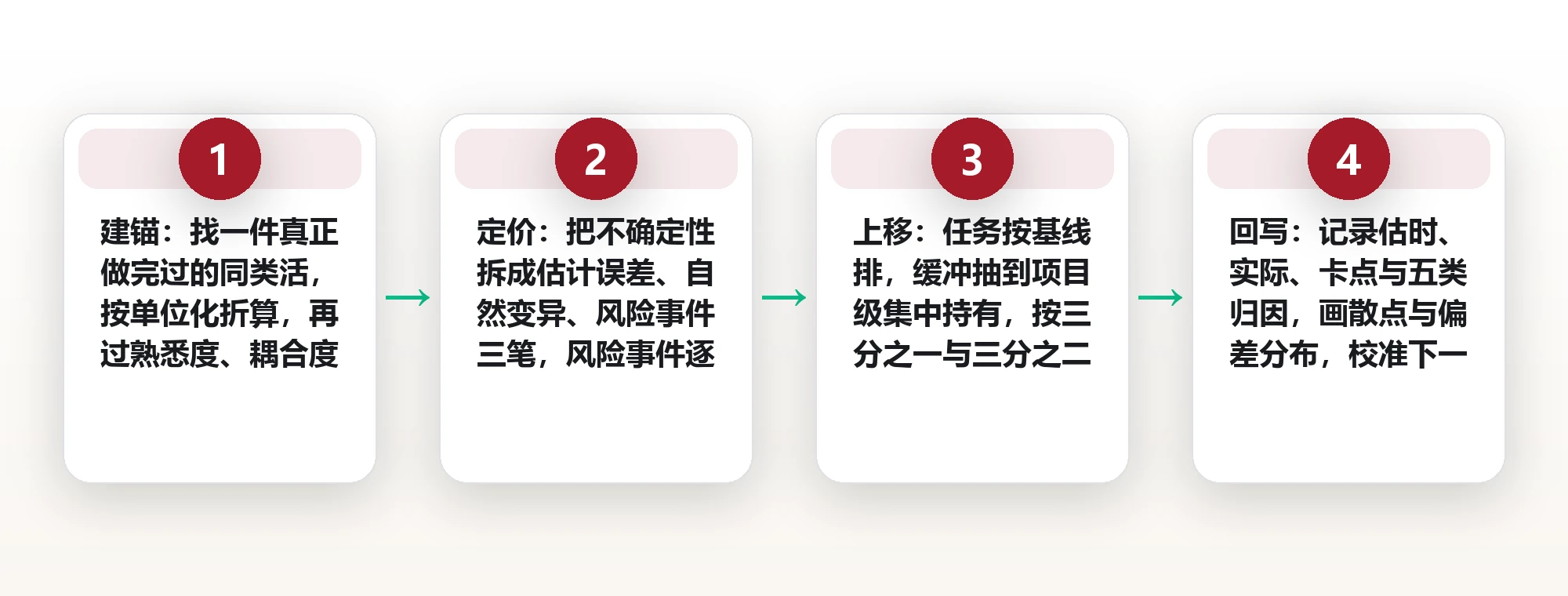

估时总差三倍:把一项活拆成参照物、缓冲与复盘三档 框架图

一个合格的参照物要同时满足三个条件:交付物同类,约束同类,有真实数据。交付物同类指产出物形态一致,比如都是「一个带表单的页面」;约束同类指人手、评审流程、系统环境接近;有真实数据指这条耗时不是拍脑袋记的,而是能从日历、提交记录或工单系统里导出来的。三条缺一条,参照物就只是另一个印象。

估时总差三倍:把一项活拆成参照物、缓冲与复盘三档 配图

实操的关键动作是单位化。把活换算成标准件:一个中等复杂度的表单页算 1 个标准件,一个带权限与状态机的后台列表算 2 个,一次跨系统接口联调算 1.5 个。有了标准件,新活进来先问「这是几个标准件」,再乘单件耗时。单位化的意义在于,它把「这件事难不难」这种整体感受,替换成「它由几个我做过的东西组成」这种可清点的结构。

估时总差三倍:把一项活拆成参照物、缓冲与复盘三档 配图

单位折算之后还要过三个系数。熟悉度系数看自己做过几次同类活,第一次做取 1.4 到 1.5,第三次以后取 0.9;耦合度系数看这项活要牵动几个系统、几个人,每多一个外部依赖加 0.1 到 0.15;验收严格度系数看有没有评审、法务、合规、财务口径这类卡点,有则加 0.2 以上。三个系数相乘,得到的就是你的参照物基线。

参照物库不需要复杂工具,一张表五列就够:任务名、交付物形态、约束条件、实际耗时、返工与等待各占多少。起步阶段收集二十条就能用,覆盖你最常做的三到五类活。每次做完顺手补一行,成本不到一分钟,三个月后它就是你和「凭感觉」之间最大的差距。

边界也要说清楚:真正全新的活没有参照物。这时用最近邻加拆解——找一个最像的活做基线,再按差异项加时间,并在估时后面标一个「低置信度」。标出来不是示弱,是让缓冲档知道该加多厚。承认没有参照物,比假装有一个更接近准确。

3

缓冲档:加两成不如按不确定性分三笔

统一加 20% 是最流行也最无效的缓冲做法。原因是耗时分布右偏:大多数任务只超出一点点,少数任务超出好几倍。用一个固定百分比去覆盖长尾,等于给平常任务加了多余的水分,又给灾难任务留了不足的空间。结果就是小活总是提前完成,大活总是崩盘。

估时总差三倍:把一项活拆成参照物、缓冲与复盘三档 对比图

缓冲要按不确定性拆成三笔。第一笔是估计误差,来自你对自己速度的判断不准,通常占基线的 10% 到 15%;第二笔是变异,来自同类活之间的天然差异,比如数据脏不脏、环境稳不稳,占 15% 到 25%;第三笔是风险事件,来自可预见但不一定发生的坏事,比如第三方接口延期、评审打回、关键人请假,这一笔不按百分比算,按事件清单逐条估。

估时总差三倍:把一项活拆成参照物、缓冲与复盘三档 配图

第三笔最好用三点法算,而不是拍一个数:给每个风险事件写乐观值、最可能值、悲观值,用(乐观 + 4×最可能 + 悲观)除以 6 得到期望,再把所有事件的期望相加。三点法用在这里比用在整体估时上更可靠,因为风险事件是离散的、可列举的,而整体估时是连续的、难拆的。

估时总差三倍:把一项活拆成参照物、缓冲与复盘三档 配图

缓冲放在哪里,比加多少更重要。给每项活单独加缓冲,会同时触发两种行为:帕金森定律让人把活填满给的时间,学生症候群让人拖到截止前才动手,两件事叠加,缓冲被吸收得干干净净,进度却看不到提前。更稳的做法是把各项缓冲抽出来,汇成一个项目级缓冲,任务本身按基线排,只有全局缓冲被消耗时才预警。

消耗要有规则,否则缓冲就是一笔可以随便花的预算。通行阈值是:消耗到三分之一,开始核对范围有没有扩大;消耗到三分之二,冻结新增需求,只做已有范围;耗尽,就明确重排交付日期,而不是继续压缩质量。规则要在开工前说好,事到临头再谈,谈判成本比缓冲本身还高。

4

复盘档:把实际值写回去,估时才长本事

没有回写的估时,等于每次都从零开始。参照物库是资产,资产需要更新,否则两年后你用的还是两年前的行情,而你面对的系统、流程、验收标准早就换了一轮。

估时总差三倍:把一项活拆成参照物、缓冲与复盘三档 配图

记录只要五个字段:任务名、估时、实际耗时、主要卡点、卡点类型。只记超过三十分钟的活,低于这个粒度的记录,噪音大于信息。记录时点放在做完当天,隔三天再补,回忆已经开始美化自己。

估时总差三倍:把一项活拆成参照物、缓冲与复盘三档 配图

卡点类型固定成五类,方便统计:范围变了、理解错了、执行慢了、在等人、在返工。五类的占比决定你该改哪一档——范围类占比高,说明拆解与需求澄清要前置;等待类占比高,说明缓冲档要把外部依赖单列,而不是把它摊进执行时间;返工类占比高,说明验收标准要在开工前写清楚。

校准看两张图就够。一张是散点图,横轴估时、纵轴实际,理想状态是点沿对角线分布,整体偏向右下方说明系统性低估;另一张是偏差分布直方图,看中位数与九十分位。中位数告诉你平常差多少,九十分位告诉你最坏能坏到什么程度,后者才是对外承诺时该用的数。

复盘的形式要轻。五分钟、三问:这次超出主要发生在哪一类?下次同类活的基线要不要调?有没有一条可以写进库里的经验?追问「你为什么没估准」除了制造防御心理,没有任何校准价值。

5

三种估时法的取舍:三点法、时间块与三档法

三点估时的长处是简单、有公式、容易在团队里统一口径。短处是三个数同源:同一个人对同一件事给出乐观、最可能、悲观,三者在心理上高度相关,乐观的人三个数一起偏低,公式再精确也修不掉源头的偏差。它适合有历史数据、且估时人对同类活足够熟悉的场景。

估时总差三倍:把一项活拆成参照物、缓冲与复盘三档 配图

时间块与番茄式工作法的长处在执行端:把一天切成可观测的块,减少切换。短处是被大量误用成估时工具——「这件事大概八个番茄」听上去精确,实际只是把一次猜测换了个单位。它们的正确位置是执行与记录,不是预测。

估时总差三倍:把一项活拆成参照物、缓冲与复盘三档 配图

三档估时法的长处是把锚从个人想象换成外部事实,并且把「等」和「返工」显性计价。短处是起步慢:头两周要一边干活一边建库,比拍脑袋费事。它适合重复性高、可类比的活;对真正一次性的创新任务,参照物档会退化成最近邻,效果打折扣。

三者的关系不是替代,而是分工:参照物档负责预测,时间块负责执行与采集数据,三点法负责给风险事件定缓冲。混用的时候守一条底线——预测用外部锚,执行用固定块,不要让同一个人在同一个判断上既当运动员又当裁判。

选择哪一种,看两个变量:这类活你做过几次,以及这项活的等待占比有多高。做过三次以上且等待少,三点法就够;做过少于三次或等待多,三档法的收益立刻显现。别为了方法论而方法论,工具的复杂度不该超过任务本身。

6

拆解粒度:什么才算「一项活」

估时不准,很多时候不是估的问题,是「一项活」定义得太大。给「做一个会员系统」估时,无论怎么算都是猜;给「等级表设计」「等级变更接口」「等级展示页」分别估时,误差立刻收敛。

估时总差三倍:把一项活拆成参照物、缓冲与复盘三档 配图

可用的粒度标准是可观测交付物:一段能在两到六小时内产出、并且别人能看见或能验证的东西。两小时以下合并,因为管理开销会超过收益;一天以上再拆,因为跨天的活中间必然插入别的事,实际耗时会被切换损耗污染。

估时总差三倍:把一项活拆成参照物、缓冲与复盘三档 配图

拆解有三条常用切法。按界面切:一个页面、一个弹窗、一个空状态各算一项;按接口切:一个查询、一个提交、一个回调各算一项;按数据切:一次清洗、一次迁移、一次对账各算一项。三条切法可以叠加,但同一层只用一条,混用会让边界模糊。

拆太细也有代价。每多一个条目,就多一次记录、一次状态更新、一次沟通;条目数翻倍,管理成本往往翻三倍。经验上的平衡点是:一个人一周的工作,拆成八到十五个条目最舒服,少于八个说明粒度太粗,多于二十个说明你在用拆解逃避动手。

还有一类活天生难拆:排查类、探索类、创意类。这类活不要硬拆成步骤,改成拆收敛条件——查到一个确定的根因、跑通一条端到端链路、产出三个可选方案。收敛条件清晰的活,即使过程不可预测,耗时也能估出区间。

7

偏差的四个来源:时间丢在哪里,比丢了多少更重要

把偏差按来源分类,比笼统地说「又超时了」有用得多。最常见的四类,按实际占比排序通常是:等待外部、范围漂移、隐性收尾、切换损耗。这四类的应对方式完全不同,混在一起看,就等于没有诊断。

估时总差三倍:把一项活拆成参照物、缓冲与复盘三档 配图

等待外部最常被直接算进「执行时间」,这是最大的记账错误。等设计确认、等接口联调、等审批,这些时间你并没有在干活,但它实实在在占着日历。正确做法是把等待单列一栏,估时里明确写「含等待一天」,让等待可见,才有机会被压缩——比如把串行改成并行、把异步评审改成十分钟当面过。

估时总差三倍:把一项活拆成参照物、缓冲与复盘三档 配图

范围漂移的特点是每次都很小。加一个筛选项、换一版文案、顺手把旧页面的样式也统一了,单看每件都是十分钟,累计能让 6 小时的活变成 12 小时。对抗它的不是自律,是开工前把「不做什么」写下来,变更走一个显式入口,让每次扩张都要过一次确认。

隐性收尾是最容易漏掉的一段:联调、回归、文档、灰度、监控、答疑。写代码的人容易只估写代码,可交付的定义是「能稳定用」,不是「代码提交了」。一个简单的校准方法是在基线后固定加一段收尾时间,通常占 20% 到 30%,并且不放进缓冲,因为它是确定要发生的支出,不是风险。

切换损耗来自并行。研究给出的量级是:一次被打断后重新进入深度状态需要十几分钟,一天被打断五六次,损失的产出接近两小时。它不靠意志力解决,靠结构:把沟通集中到固定时段、把同类活打包处理、把需要连续思考的活排在你最不被打扰的那一段。

8

团队场景:给区间和假设,别给单点承诺

团队里估时出问题,多半不是算错,是表达方式错了。单点承诺「三天完成」一旦说出口,就变成了契约;而估时本质是预测,预测理应带区间和前提。这不是话术问题,是两种不同的信息结构。

估时总差三倍:把一项活拆成参照物、缓冲与复盘三档 配图

推荐的表达是三段式:区间、假设、触发条件。「三到五天,前提是设计稿周三前定稿、且不需要法务重过口径;如果周五还没定稿,交付顺延到下周中。」三句话把不确定性说清楚,也把责任边界划清楚,比一个精确到小时的数字专业得多。

估时总差三倍:把一项活拆成参照物、缓冲与复盘三档 配图

估算会上要问三个问题:这类活上次做了多久?这次和上次的差别在哪三项?哪一项最可能拖?前两问把锚拉到事实上,第三问把风险显性化。不要问「你觉得几天能做完」,这个问题只会得到乐观值,而且会让所有人以为自己在做承诺。

缓冲不要和个人绩效挂钩。一旦「提前完成」被当成能力的证明,所有人都会悄悄把缓冲藏进任务里,团队层面的缓冲随之消失,项目反而更容易整体延期。缓冲是团队的公共资源,只对项目负责,不对个人考核负责。

对外承诺用九十分位,对内排期用五十分位,这个双口径是很多团队缺的一环。用中位数排内部节奏,能保持流动;用高分位对外承诺,能守住信誉。两者混用,要么内部天天救火,要么对外频繁失约。

9

三十天校准:从三倍偏差压到一倍半

第一周只做一件事:记录,不改变任何估时习惯。每天把超过三十分钟的活记下来,估时和实际都要。这一周的目的是拿到干净的基线,任何改动都会污染数据,让后面的对比失去意义。

估时总差三倍:把一项活拆成参照物、缓冲与复盘三档 配图

第二周建参照物库。把第一周的数据按交付物形态归类,找出你最高频的三类活,为每类算出一个单件耗时。这周开始用单位化估时,但先不要加缓冲,看看纯参照物的偏差有多大——这是后面判断缓冲该给多厚的依据。

估时总差三倍:把一项活拆成参照物、缓冲与复盘三档 配图

第三周加缓冲。按估计误差、变异、风险事件三笔分别定价,把缓冲从任务级抽到项目级。这一周会遇到一个心理障碍:加了缓冲之后,估时看起来「虚高」,同事可能质疑。用区间和假设回应,别用单点数字辩护。

第四周复盘校准。画散点图,看偏差中位数与九十分位;统计五类卡点的占比,决定下一轮先改哪一档。四周结束时,合理的目标是把偏差中位数从三倍压到一点五倍,区间命中率做到八成以上——不是做到完全不偏差,那不可能,也不必要。

之后转入维护节奏:每周补五行参照物库,每月看一次散点,每季度调一次系数。这套东西的价值不在第一周的惊艳,在于半年后你报出的数字开始有人信。估时的终局不是算得准,是让协作方敢于按你的数字排事。

FAQ

常见问题

1.问:参照物库要记多细,值得花这个时间吗?答:只记超过三十分钟、以后可能重复的活,五列字段即可,每行成本不到一分钟。真正不值得记的是那些一次性、且以后不会再碰的杂事。判断标准很简单:如果这类活三个月内还会出现,就值得记。

2.问:所有活都要加缓冲吗?答:不是。确定性高的重复活,比如你做过十次的同一种表单页,只需要固定加收尾时间,不需要风险缓冲。缓冲只服务于不确定性,给确定的事加缓冲,等于自己制造拖延的空间。

3.问:估时总被上级压缩,这套方法还有用吗?答:有用,但要换表达方式。把区间、假设、触发条件压缩成一句话说出来,比如「五到七天,前提是接口文档周三能给到;给不到就顺延」。压缩的是时间,不是信息结构,信息结构一旦让渡,后面所有偏差都会算在你头上。

4.问:个人用三档法、团队不用,还有意义吗?答:有,而且往往是最有效的起点。你的参照物库和复盘记录先在个人层面跑通,报出的区间比周围人稳,协作方自然会开始照着你的口径排事。方法传播靠的是结果,不是宣讲。

5.问:创意类、探索类工作适用吗?答:需要改造。参照物换成「最近一次的同类探索」,缓冲比例调高到五成以上,并把估时对象从「完成」改成「收敛条件」——比如产出三个方案、验证一个假设。过程不可预测,但收敛条件可以约定,区间依然给得出来。

图片来源:图1 AS_Photography / Pixabay (CC0) · 图2 DarkoStojanovic / Pixabay (CC0) · 图3 analogicus / Pixabay (CC0) · 图4 wal_172619 / Pixabay (CC0) · 图5 qimono / Pixabay (CC0) · 图6 Alexas_Fotos / Pixabay (CC0) · 图7 congerdesign / Pixabay (CC0) · 图8 danigeza / Pixabay (CC0) · 图9 Alexas_Fotos / Pixabay (CC0) · 图10 tphananh / Pixabay (CC0) · 图11 Jacksonmau_ / Pixabay (CC0) · 图12 mattiaverga / Pixabay (CC0) · 图13 ahmetyuksek / Pixabay (CC0) · 图14 JillWellington / Pixabay (CC0) · 图15 652234 / Pixabay (CC0) · 图16 Pexels / Pixabay (CC0) · 图17 mattiaverga / Pixabay (CC0) · 图18 Pexels / Pixabay (CC0) · 图19 reallywellmadedesks / Pixabay (CC0) · 图20 reallywellmadedesks / Pixabay (CC0)
