引言:为什么换工具的代价总被低估
每隔一段时间,工作流里就会出现新的诱惑:某个笔记类工具上线了更灵活的数据结构,某个任务类工具把看板和日历合并到了一起,某个表格类工具宣称可以用自然语言生成公式。这些变化是真实的,也是行业进步的常态。但"新"和"更适合我"之间隔着一段距离,而这段距离通常由时间、注意力与协作摩擦来支付。

现实中,换工具的决定往往在几分钟内完成:下载、注册、导入、试用,看起来成本极低。真正的账目却记在后面——旧工具里积累的标签体系、模板、链接关系,需要在新环境里重建;已经形成习惯的操作路径,需要重新训练;团队协作时,每个人切换的节奏不一致,会产生一段相当长的双轨期。

这并不意味着应该拒绝新工具。它的意思是:把"换"当成一个有成本、有边界、有退出条件的决策来管理,而不是当成一次随手的尝鲜。决策的价值不在于从不更换,而在于换得清楚、换得完整、换完能说清楚收益。

本文围绕工具选型的决策方法展开,覆盖五类隐性成本、一套可计算的 TCO 口径、一组保留与淘汰的判定问句、试用期的进入与时限设计、明确的退出条件,以及工具栈收敛的原则。所有讨论都以工具类别为单位展开,例如笔记类、任务类、表格类,不指向任何具体产品。

五类隐性成本:迁移、学习、数据锁定、团队对齐、信任重建
第一类成本是迁移。数据本身可以导出,结构却很难带走:双向链接、嵌套层级、字段类型、视图配置、自动化规则,这些都是长期使用沉淀下来的"形状"。导出再导入,通常只保住了内容,丢了形状,而形状恰恰是效率的主要来源。

第二类成本是学习。学习不只是记住菜单在哪里,而是把操作变成本能。一个工具从"知道怎么用"到"不用想就能用",中间隔的是重复次数,不是阅读文档的时间。这段重复期里,效率通常是下降的,而且下降幅度容易被乐观估计掩盖。

第三类成本是数据锁定。锁定并不只发生在数据导不出来的极端情况下,更多时候它以温和的形式出现:专属格式、只在原工具里生效的语法、绑定在该平台上的自动化流程。你随时可以离开,但离开的时候要重写一大堆东西。

第四类成本是团队对齐。个人的切换只影响自己,团队的切换会影响所有人的入口。模板怎么建、文件怎么命名、权限怎么分配、归档放在哪里,任何一项不一致,都会变成后来者找不到东西的原因,而且这种不一致往往在几周后才暴露。

把这五类成本放在一起看,会发现它们有一个共同特征:都不是一次性付清的,而是分阶段、以不同形式持续出现。迁移成本集中在切换前后,学习成本集中在切换后的两到四周,团队对齐与信任重建则可能延续数月。理解了这个时间分布,就不会把切换当成一个周末就能收尾的任务。

第五类成本是信任重建。一个新工具必须重新证明自己:它会不会丢数据?同步会不会冲突?离线能不能用?导出是否完整?这种信任只能通过时间累积,没法靠功能列表加速,也没法靠他人的推荐转移。

建立 TCO 口径:把工具成本算成三本账
TCO(总拥有成本)在工具选型里常被简化成订阅费。但订阅费只是明面上的那一行。更完整的口径应该包含三本账:直接账、转换账、持续账。分开记账的目的,是避免把一次性投入和长期负担混在一起比较,从而得出错误的结论。

直接账包括订阅或授权费用、协作席位的增量费用、为使用新工具所需的插件与存储扩展。这部分计算起来直接,也容易被高估其重要性——在多数个人与小团队场景中,它是三本账里占比不高的一本。

转换账包括迁移耗时、学习耗时、双轨运行期的重复录入与核对耗时。估算时建议按人天计:单人迁移一到三个人天是通常的量级,涉及历史数据较多的笔记类或表格类工具还要更高;团队场景下再乘以受影响的人数。

持续账量化起来较难,却不该省略:数据丢失或错位的可能、协作中断带来的返工、切换失败后回到原工具的二次成本。它可以用"在不利情况下需要多少天恢复"来粗略折算,折算出来的人天同样计入总成本。

还有一个容易被漏掉的口径:机会成本。花在切换上的时间,原本可以用来产出内容、打磨流程或休息。它不出现在任何一张账单上,却是真实存在的支出,在估算转换账时值得单独列一行,用来提醒自己这次切换究竟值不值。

三本账加总之后,和一个更直观的对照放在一起会更有意义:如果保留现有工具,这一年会少掉哪些支出,又会继续承受哪些低效。换与不换,都应该各有一张账单,两张账单放在一起比较,决策才站得住。
专业分析:TCO 三层账本模型与一次切换复盘
框架定义。这里给出一套可直接套用的模型,命名为「TCO 三层账本」:L1 显性账,指可发票化的支出,如订阅费、席位费、插件与存储费用;L2 转换账,指一次性投入的迁移与学习;L3 持续账,指切换后长期存在的维护、同步与协作校准。三层分开记账,是为了看清"便宜"到底便宜在哪一层。

数据参考。公开资料与行业调研显示,企业软件的实际支出中,许可费用通常只占整体拥有成本的一部分,量级大致在三成上下,其余部分来自部署、培训、集成与后续维护。个人与小型团队虽然规模不同,但"看得见的钱只占一部分"这一结构特征是相似的。对个人用户而言,转换账与持续账的比重往往比想象中更高,因为没有人替你分担迁移工作。

对比分析。把同一件事放在两种口径下观察会得出不同结论:只算 L1 时,"新工具更便宜"经常成立;把 L2 与 L3 加上后,结论时常反转。举例来说,两个笔记类工具的年费差额可能只有几十到几百元,但重建标签体系、模板与链接关系的一次性投入,按人天折算后可能超过数年订阅费的总和。

案例复盘。以一个五人内容小组为例:原任务类工具已使用两年,累计约四百条任务记录、十二个视图、三套模板。切换到新工具时,L1 的年费节省约八百元;L2 的迁移与学习合计约六个人天,按内部人天成本折算约六千元;L3 因两位成员未完全切换,双轨期持续约两个月,每周额外核对约一小时,合计约四十小时。仅从第一年的账看,这次切换并不划算——但它换来了新工具在数据视图与自动化上的能力,这部分收益要到第二年才逐步体现。这个案例说明:切换的评估周期至少要覆盖两年,只看一年容易误判。

度量指标。建议跟踪五个指标:切换完成率(实际按新流程工作的成员比例)、双轨期长度(天)、重复录入工时(人时/周)、找回失败率(找不到历史内容的次数)、回退触发次数。前三个衡量过程是否收敛,后两个衡量结果是否可接受。
执行清单。第一,列出当前工具承载的全部使用场景;第二,对每个场景标注使用频率与重要性;第三,分别估算 L1、L2、L3 三本账;第四,设定双轨期上限并写入日历;第五,指定唯一的回退负责人;第六,在日历上标出复盘日。六步走完,再决定是否切换。
保留与淘汰:用判定问句替代直觉
直觉在工具决策里并不完全可靠,因为它容易被新鲜感和短期挫败感放大。更稳妥的做法是准备一组固定的判定问句,每次评估时逐条过一遍,用同一把尺子量所有工具。

关于保留,可以问:这个工具承载的场景是否仍在工作流里存在?过去三个月是否有实际使用记录?它保存的内容能否被其他方式访问?如果它明天停止服务,损失有多大,恢复需要多久?

关于淘汰,可以问:这个工具承担的功能,是否已被另一个工具完整覆盖?它的独特能力在过去半年用过几次?维护它所需的时间,是否超过了它节省的时间?如果答案连续两次是否定的,就可以进入淘汰流程。

关于新增,可以问:新工具解决的是现有工具做不到的事,还是只是做得更漂亮?我愿意为它承担多长的双轨期?它的退出路径是否写进了说明书,导出格式是否通用?

把这三类问句整理成一页清单,每次心动时先填一遍。填完之后仍然想换的决策,质量通常更高;填完之后就不想换了的情况,也会相当多——这本身就是清单的价值。
试用期的边界:进入条件与时限设计

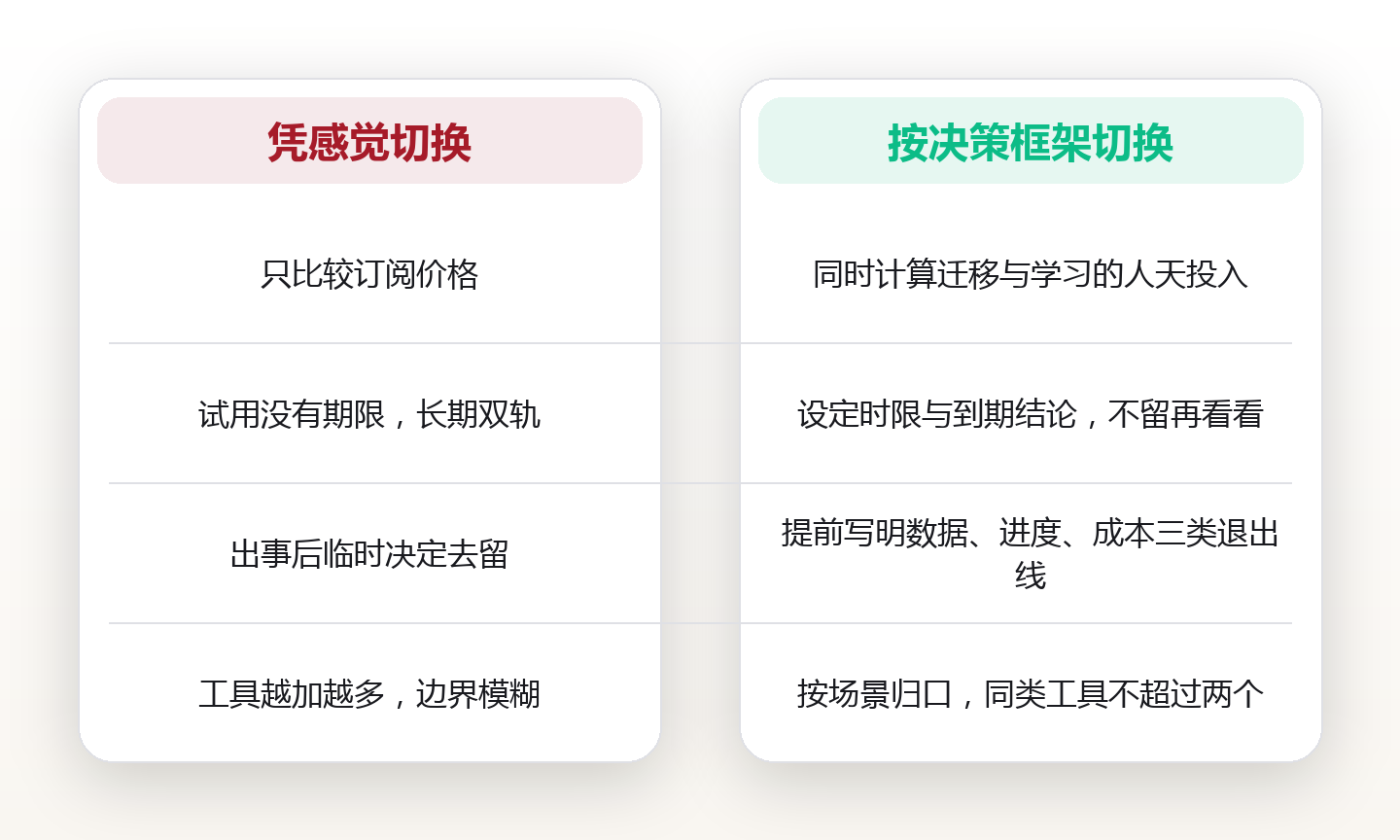

试用是降低决策风险的好方法,但它需要边界。没有边界的试用会演变成长期的双轨:两个工具都在用,两边都不完整,查找成本反而上升。

进入条件建议设三条:一是明确了要验证的场景,且不超过两个;二是准备了一份可导入的真实样本数据,而不是空库试用;三是指定了试用期间的记录方式,例如每天花三分钟记下卡点与惊喜。

时限建议按场景复杂度设定:单一用途的轻量工具,一周通常足够;需要迁移历史数据的笔记类或表格类工具,两到四周;涉及多人协作的,四周以上,并明确同步节奏与沟通渠道。试用期结束必须有结论,不设"再看看"这个选项。

值得注意的是,试用版与正式版在功能范围、容量上限、导出能力上常有差异。用试用版做出的判断,要留一份余量给正式版的真实表现,尤其是导入导出这类关系到退路的能力。

试用期间的判断依据应当可核查:不是"感觉更顺手",而是"完成同一件事的操作步骤从七步降到四步""查找一条历史记录的平均耗时从四十秒降到十五秒"。可核查的依据,才支撑得起后续的团队推广。
退出条件:什么时候必须按下停止键
切换决策里容易被忽略的部分,是提前写好的退出条件。人在投入之后很难承认投入无效,这是普遍的心理规律;提前写下条件,等于把决定交给规则而不是情绪。

第一类触发线是数据线:出现内容丢失、同步冲突无法解决、导出结果不完整,任一发生即暂停切换并评估回退。数据安全是不可交易的底线,这一类触发线没有商量余地。

第二类触发线是进度线:试用期结束时,切换完成率低于预设门槛(例如团队低于七成),或双轨期超过预设天数仍无收敛趋势,则停止推广,回到原工具,并在一个月后再评估。

第三类触发线是成本线:实际投入的人天超过估算的既定倍数(例如一点五倍),或重复录入工时连续两周上升,则触发复盘并考虑退出。成本线的作用是防止沉没成本把人拖住。

退出不等于失败。把退出条件写出来,恰恰说明这次切换是被认真管理的。真正糟糕的结果是既没有完成切换,也没有完成回退,长期停在半途,让团队每个月都为这件事付出隐性代价。
工具栈收敛的四条原则
第一条,按场景收敛,不按功能收敛。一个工具能做的事越多,越容易侵占其他工具的位置。判断归属应该看"这个场景主要由谁承担",而不是"这个功能谁也能做"。

第二条,同类工具不超过两个。笔记类、任务类、表格类各保留一个主力,必要时允许一个辅助。超过这个数量,查找成本和决策成本会一起上升,而收益往往并不线性。

第三条,数据优先于功能。选择承载长期内容的工具时,把导出格式的通用性、数据的可迁移性放在功能丰富度之前。功能可以等待更新,数据的形状一旦重建就要再付一次转换账。

第四条,收敛要有节奏。不要在一个月内同时更换两个以上主力工具。工具栈的变动应该像版本迭代一样推进:一次只做一个变化,留出观察期,确认稳定后再动下一处。

这四条原则之间也有先后:先定场景归属,再定同类数量,接着看数据可迁移性,末了才安排节奏。跳过前两条直接谈节奏,往往只是整理了表面,过不了多久工具栈又会重新发散。
90 天收敛路线:从盘点到达成稳定
第一到第二周做盘点:列出所有在用工具,标注使用场景、使用频率、承载的数据量、是否与他人共享。这一步的价值在于把"我以为我在用的"和"我实际在用的"对齐,很多冗余正是在这一步被发现的。

第三到第四周做归类:把功能重叠的工具放在一起比较,按 TCO 三层账本估算保留与淘汰的成本,形成一份候选清单。清单上每一项都要标注决策日期与负责人,没有日期的事项通常不会被执行。

第五到第八周做验证:对候选清单里需要切换的项目,按进入条件启动试用,记录可核查的指标,到期给出明确结论。同一时间只推进一个项目,避免多个变动互相干扰、无法归因。

第九到第十二周做固化:把确认保留的工具写成一页使用规范——什么内容放哪里、命名怎么定、多久归档一次、谁负责维护模板。规范落地之后,工具栈才算真正稳定下来。

三个月后做一次复盘,检查指标是否改善:查找耗时、重复录入工时、在用工具数量、跨工具跳转次数。复盘结果作为下一轮盘点的基线,让收敛变成一个可以持续迭代的过程,而不是一次性的整理。
常见问题
1.问:新工具明显更好用,还需要走这些流程吗?答:需要,但流程可以压缩。流程的价值不在于拖慢决策,而在于让你清楚自己在为什么付费。把评估压缩到一页纸,也比凭感觉切换要好得多。
2.问:小团队也需要算 TCO 吗?答:需要的部分不一样。小团队可以忽略直接账的细项,但转换账里的学习时间、持续账里的协作校准,是无论如何都省不掉的,而且人越少,每个人的时间占比越高。
3.问:试用期设多长比较合适?答:取决于要验证的场景数量与数据迁移量。单一场景一周,含历史迁移两到四周,涉及多人协作四周以上,并在结束日当天给出结论。
4.问:切换到一半想放弃,算不算失败?答:不算。按期触发退出条件并完成回退,是一次管理得当的切换。真正的损失是长期停在双轨状态,既没享受到新工具的能力,也没保住旧工具的完整。
5.问:工具越少越好吗?答:不完全是。收敛的目标不是数量少,而是边界清楚。两个职责分明的工具,好过一个什么都能做、但每次都要先想"这个该放哪"的工具。
6.问:如何判断一个工具是否已经稳定?答:可以看三个信号:连续四周没有出现重大的查找失败、不再需要反复确认内容该放哪里、新加入的成员能在一天内找到历史资料。三个信号同时出现,说明这套用法已经沉淀下来了。
图片来源:图1 blickpixel / Pixabay (CC0) · 图2 Pexels / Pixabay (CC0) · 图3 blickpixel / Pixabay (CC0) · 图4 blickpixel / Pixabay (CC0) · 图5 Alpcem / Pixabay (CC0) · 图6 t_watanabe / Pixabay (CC0) · 图7 whitedaemon / Pixabay (CC0) · 图8 MiniMe-70 / Pixabay (CC0) · 图9 blickpixel / Pixabay (CC0) · 图10 Pexels / Pixabay (CC0) · 图11 AndredosArcanos / Pixabay (CC0) · 图12 TuendeBede / Pixabay (CC0) · 图13 jarmoluk / Pixabay (CC0) · 图14 MonicaVolpin / Pixabay (CC0) · 图15 garten-gg / Pixabay (CC0) · 图16 romansolar / Pixabay (CC0) · 图17 stevesnyderphotography / Pixabay (CC0) · 图18 tasha / Pixabay (CC0) · 图19 qimono / Pixabay (CC0) · 图20 sergeitokmakov / Pixabay (CC0) · 图21 stux / Pixabay (CC0) · 图22 jwvein / Pixabay (CC0) · 图23 geralt / Pixabay (CC0) · 图24 geralt / Pixabay (CC0) · 图25 stux / Pixabay (CC0) · 图26 jlxp / Pixabay (CC0) · 图27 dimitrisvetsikas1969 / Pixabay (CC0) · 图28 jwvein / Pixabay (CC0) · 图29 blickpixel / Pixabay (CC0) · 图30 Pexels / Pixabay (CC0) · 图31 blickpixel / Pixabay (CC0) · 图32 blickpixel / Pixabay (CC0) · 图33 soap0119 / Pixabay (CC0) · 图34 Ralphs_Fotos / Pixabay (CC0) · 图35 Ralphs_Fotos / Pixabay (CC0) · 图36 Waratharn / Pixabay (CC0) · 图37 MiraCosic / Pixabay (CC0) · 图38 Dimhou / Pixabay (CC0) · 图39 MiraCosic / Pixabay (CC0) · 图40 focusonpc / Pixabay (CC0)
本文为方法论与信息分享,工具与方法请结合自身工作流判断。
