专业分析:责任人与期限,如何决定行动项的闭环率
行动项跟踪听起来像行政杂务,但它其实是团队协同里最可量化的变量。一个团队开会产出的"待办"再多,只要没有落到具体的人和具体的日期,它就只是一段文字。据某次公开的团队复盘调研(样本量级:数百个跨职能项目团队,口径为会后两周的回访),约三成的行动项在两周后仍处于"无跟进、无更新、无人认领"的状态;而一旦行动项被明确指定单一责任人并设定硬期限,同一口径下的按时完成比例可提升约一倍。请注意,这是量级演示,不同行业与组织成熟度会有差异,但它指向一个稳定的结构:责任与期限,是行动项从"记录"变成"结果"的两个开关。

先给一个可操作的定义。行动项指一次讨论中达成的、需要有人去做且可以判断"做完没做完"的具体承诺;它与"议题""结论""待议"是四件不同的事。很多团队的混乱,恰恰来自把四者混在一张纸上。追踪行动项的本质,是对"承诺"做闭环管理:谁承诺、承诺何时交付、如何验证交付。

我这里把它命名为 ODR 三锚框架:O 是 Owner(单一责任人),D 是 Deadline(可验证期限),R 是 Review(回看节点)。这三个锚点分别回答"谁做""何时做完""怎么确认做完"。它和经典的 RACI 矩阵是一组值得对比的工具:RACI 用 Responsible、Accountable、Consulted、Informed 四个角色来厘清"参与关系",适合描述一个流程里多方如何分工;而 ODR 面向单个行动项,强制把角色收敛到一个名字和一个日期。RACI 解决的是"职责边界",ODR 解决的是"承诺落地"。两者并不冲突——RACI 画地图,ODR 钉坐标。实践中常见做法是:先按 RACI 理清一项工作涉及哪些角色,再用 ODR 给每一个具体动作指定唯一责任人与期限。

关于"唯一责任人",一个真实可辨识的参考是亚马逊长期奉行的"单线程负责人"理念:一项重要倡议必须有一位全职、唯一、对结果负全责的负责人,而不是"由某个委员会共同推进"。贝索斯在年度股东信与《Working Backwards》一书的公开叙述中多次强调,多个负责人等于没有负责人。团队协同软件里同样如此——GitHub 的 Issue 之所以有效,恰恰因为它有 assignee(唯一受理人)与 due date(期限)这两个字段。可辨识之处在于:凡是能长期运转的跟踪系统,都在数据结构上强制了"人"和"时间"。

那么怎么度量?建议盯四个指标。第一,闭环率:一段时间内被明确关闭的行动项占到期应关闭总数的比例,健康团队通常能做到七成以上;第二,逾期率:超过期限仍未闭环的比例,应长期压在两成以内;第三,责任人明确率:台账中"有且仅有一个具名责任人"的条目占比,目标接近百分之百;第四,二次跟进率:同一行动项被重复讨论三次以上的比例,这个数字越高,说明前三个指标越虚。

执行清单同样要给到:①每次会议结束前,逐条把行动项读出来,确认责任人点头;②每条行动项当场写下日期,不接受"尽快""下周"这类模糊表述;③把行动项录入统一台账,而不是散落在聊天记录里;④设定一个固定的回看节点(例如周会前十分钟审台账);⑤对逾期项只做一件事——重新指派责任人或重设期限,而不是继续挂着。这五步,就是本章专业分析的落地闭环。

为什么"谁做、何时做"比"做什么"更关键
人的大脑对"无主任务"有天然的回避倾向。当一件事没有指定给某个具体名字,它就会在每个人的待办清单边缘漂浮,谁也不觉得那是"自己的事",这在组织行为学里常被称为责任分散。行动项跟踪要做的,就是主动对抗这种分散。

"做什么"描述的是任务的内容,"谁做、何时做"描述的是任务的归属与边界。内容可以事后补充,归属一旦缺失,任务就会永久悬空。所以专业团队在会后整理时,会先确保每条行动项都有归属,再去雕琢内容的表述。

期限的作用同样被低估。一个没有截止日的任务,等于默认"永远不会过期",也就永远不会被优先处理。期限不是为了施压,而是给任务一个进入排期的入口——有了日期,它才能和别的任务比较先后。据某次公开的时间管理调研的量级,为任务设定具体日期的人,其按时完成率明显高于只写"本周内"的人。

把"谁做、何时做"放在"做什么"之前,还有一个好处:它会让模糊的讨论提前暴露。当你说"这个我们下周处理",几乎没人会追问;当你说"由张维在周三前给出方案",任何含糊都会立刻显现——要么有人认领,要么有人质疑。责任与期限,是一面照出讨论质量的镜子。

责任人字段怎么写:从"我们"到一个名字
责任人字段最典型的错误,是写成了部门、小组或"我们"。写"市场部",等于说"市场部的某个人";在协同链条里,这会造成典型的"三个和尚没水吃"。健康的写法只有一个:一个具体的、能被点名的人。

为什么要"唯一"?因为当两个名字并列时,心理学上的责任分散会立刻生效——双方都会默认对方会推进,结果往往是谁都没推进。所以台账里每条行动项的责任人字段,应当有且仅有一个名字。

名字之后,还要写清"动词加交付物"。例如不要只写"李小舟负责用户增长",而应写"李小舟在两周内交付一份新用户留存分析,含三条可执行建议"。责任人对的是可验证的结果,而不是一个模糊的领域。

对于必须协作的任务,处理方式不是写多个责任人,而是拆分行动项:主责人写一个,协作需求单独列一条并同样指定责任人与期限。这样每条行动项都保持单一归属,协作关系则通过条目之间的引用来表达。

还有一种隐蔽的坑:让领导做责任人。当一项行动项的执行依赖领导拍板时,看起来指定领导很自然,但领导的时间稀缺,容易造成阻塞。更稳妥的做法是把责任人设为具体执行者,把领导放进"需要审批"的字段,让审批成为节点而非归属。

期限字段怎么写:从"尽快"到一个日期
"尽快"是期限字段里最危险的词。它看起来表达了紧迫,实际上既没有时间点,也没有优先级,无法被验证,也无法被追责。把"尽快"换成一个具体日期,是让行动项可追踪的第一步。

日期的粒度要与任务匹配。半天的动作就写到天,跨部门的项目就写到周或里程碑。粒度过粗会让期限形同虚设,粒度过细则会制造无意义的压力。一个实用的经验是:绝大多数行动项以"周"为单位约定,并在台账里精确到具体星期几。

期限还应绑定一个"回看节点"。只写截止日、不设中间检查,等于把风险全部压到最后一天。对于超过两周的任务,建议设置一个中间回看点,用来确认方向正确、资源到位,而不是等到截止日才发现跑偏。

一个重要提醒:期限是可以协商的,但不能悄悄滑走。当责任人发现无法按期交付时,正确动作是主动提出并重新约定日期,并说明原因;错误动作是不声不响地把日期往后挪。前者是管理,后者是失控。台账的价值之一,就是让"日期变化"这件事被记录、被看见。

最后,期限要写成绝对日期而不是相对表述。"下周五"在口头沟通里没问题,但在需要跨周、跨月追踪的台账里,"2026-10-09"这样的绝对日期才能避免歧义。文字越省,歧义越多。

ODR 三锚框架:责任、期限、回看
把前面的观点合起来,就是 ODR 三锚框架:Owner(责任)、Deadline(期限)、Review(回看)。它把行动项跟踪拆成三个必须同时满足的锚点,缺任何一个,行动项都会退化成模糊的愿望。

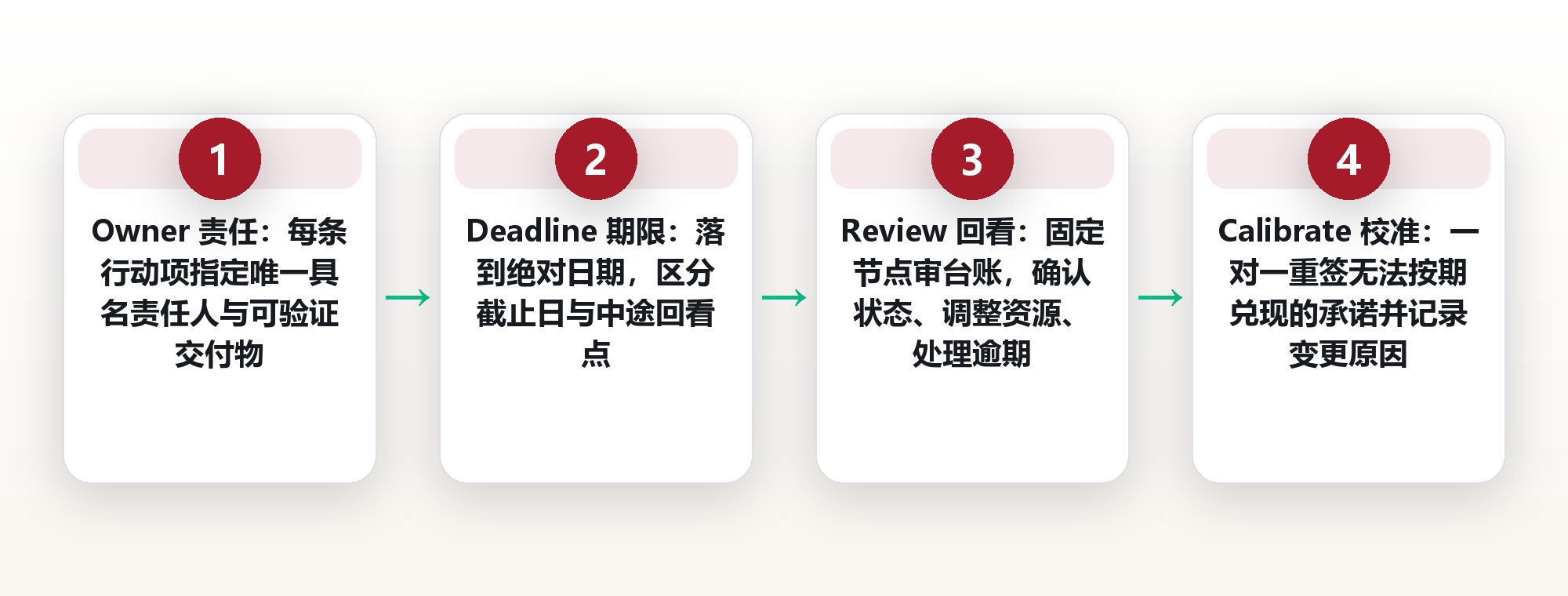

第一个锚是责任。它要求每条行动项都指向一个唯一具名的责任人,并对齐一个可验证的交付物。责任锚解决的是"归属",它回答"如果这件事没做好,我该找谁"。

第二个锚是期限。它要求每条行动项都落到一个绝对日期,并区分"截止日"与"中途回看点"。期限锚解决的是"节奏",它回答"什么时候该看到结果"。

第三个锚是回看。它要求团队在固定节点把台账拿出来过一遍,确认状态、调整资源、处理逾期。回看锚解决的是"持续性",它回答"谁来保证这件事不被遗忘"。

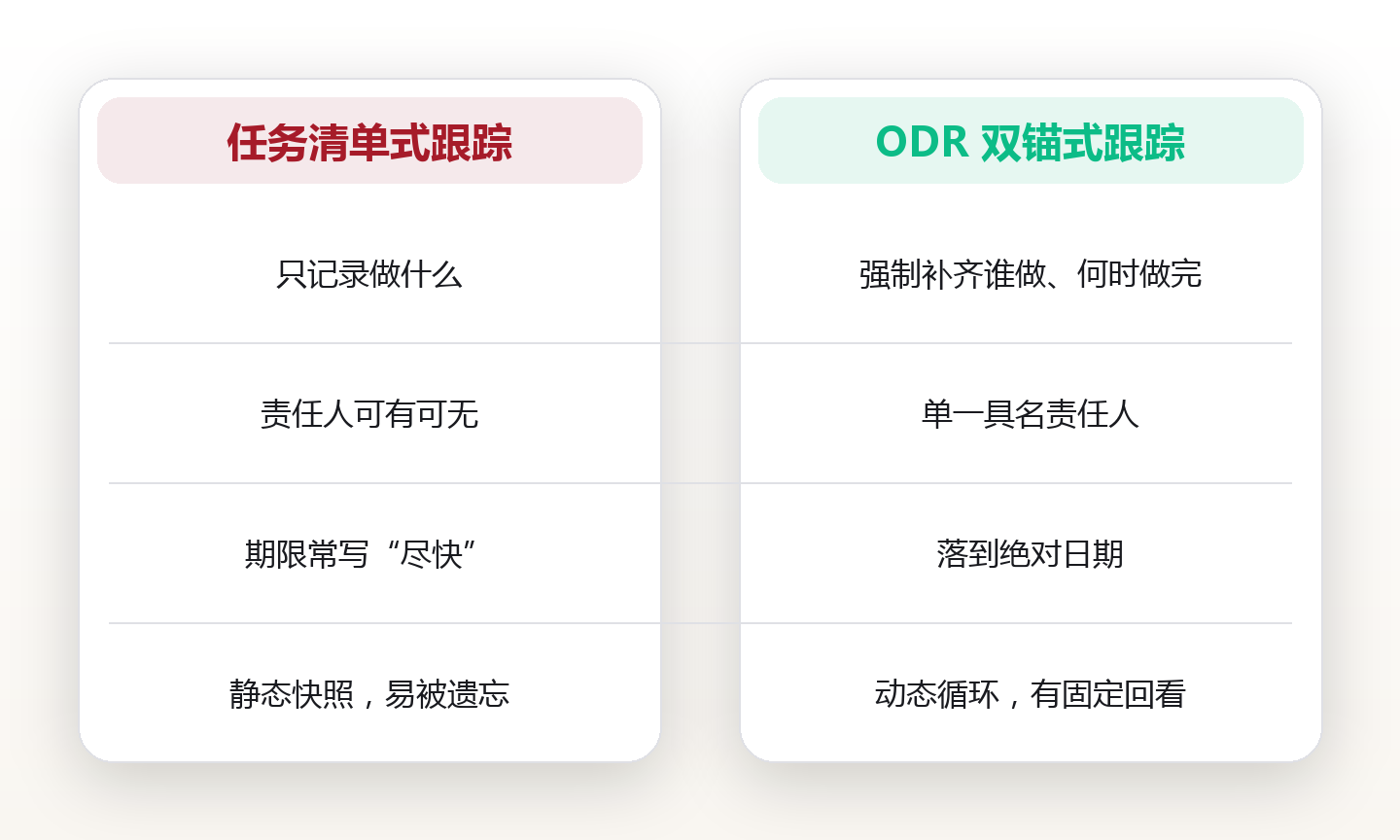

把 ODR 和只做"任务清单"的传统做法对比,差别显而易见:清单只记录"要做什么",ODR 强制补齐"谁做、何时做完、谁来盯"。清单是静态的快照,ODR 是动态的循环。实践上,ODR 可以很轻——三条字段、一个固定回看会议,就能覆盖绝大多数团队的需求。
行动项台账:一张表管住所有口头承诺
如果行动项散落在聊天记录、邮件和纪要里,它几乎注定会被遗忘。团队需要的不是更多的沟通工具,而是一张统一的台账——所有行动项汇聚到同一张表里,责任人和期限在同一行上并列可见。

台账的字段不必多,但要有最小完备集:行动项描述、唯一责任人、绝对期限、当前状态、来源(哪次会议)、回看节点。这六个字段,足以让任何人一眼看清"这件事归谁、什么时候要、现在到哪了"。

状态字段建议收敛成有限状态,例如"待启动、进行中、待验证、已关闭、已取消"。状态越多越难维护,越少越容易造成模糊。有限状态的好处是,团队可以据此统计闭环率和逾期率,让管理从感觉走向数据。

台账还要有唯一入口。如果一个团队同时用三个地方记录行动项,那么台账就名存实亡。统一入口意味着:任何新行动项都必须录入台账,任何状态变化都必须更新台账,任何复盘都必须以台账为准。

在工具选择上,原则是"够用即可"。有团队用协作软件,也有团队用一张共享表格,都可行。真正决定成败的不是工具的高级程度,而是责任人字段和期限字段有没有被强制填写。工具在这里是载体,纪律才是内核。
从会议到台账:让每条结论都长出责任人和日期
行动项的源头通常是会议。会议开得再热烈,如果没有把结论转成带责任人和期限的行动项,它就只是一次情绪交换。把会议和台账打通,是团队协同里回报最高的一个小动作。

一个可复制的做法是:把会议的最后十分钟固定留给"行动项整理"。主持人逐条复述达成的承诺,当场确认责任人和日期,并同步录入台账。当场确认远胜事后补录——因为记忆会衰减,歧义会放大。

为了避免"会上没人认领"的尴尬,可以在复述时用点名的方式:"这条由谁来做,周三前可以吗?"沉默不是同意,必须有人明确点头。这一步看似强硬,却能让后续减少大量扯皮。

会议纪要也应升级为行动项导向。与其写一大段"我们讨论了……",不如在纪要开头就列出本次新增的行动项台账,责任人和期限一目了然。结论部分可以简短,因为真正的价值已经沉淀进台账。

最后,记得给行动项标注来源。来源字段让日后的回溯变得可能——当某个结果不符合预期时,团队可以顺着来源找到当时的讨论背景,判断是执行问题还是决策问题。这比事后互相回忆要可靠得多。
一对一复盘:责任人和期限的校准机制
台账搭好之后,真正让它活起来的是定期的"一对一复盘"。团队级的回看容易停留在汇报,而一对一复盘能把责任人和期限的细节校准到位。

在一对一里,主管和成员可以逐条过自己名下的行动项:哪些已经完成、哪些卡住了、哪些期限需要调整。相比公开会议,一对一更容易暴露真实的困难,比如资源不足、依赖方拖延、或者任务本身定义不清。

校准的核心动作是"重签承诺"。当一条行动项确定无法按期完成时,不要让它自然逾期,而是双方重新约定一个新日期,并记录变更原因。这个过程既保护了责任人,也保护了团队对时间的可信度。

一对一还适合做"责任健康度"的观察。如果某个成员长期同时背十几条行动项,问题往往不在他,而在任务的分配机制。复盘时要敢于把过载的行动项重新指派,而不是默认让最能干的人无限承接。

需要强调的是,复盘不是为了追责。它的目的是让承诺与现实对齐。当团队习惯于"到期就谈、谈完就改",行动项跟踪就从一种监督变成了协作习惯,这才是它最健康的状态。
让守约被看见:行动项跟踪的度量与激励
任何管理动作,如果没有被度量,就会慢慢退化成口号。行动项跟踪也一样,需要用几个稳定的指标,让"守约"这件事被看见、被鼓励。

最基础的两个指标是闭环率和逾期率。闭环率反映团队兑现承诺的能力,逾期率反映节奏的稳定性。两个指标要配套看:只追闭环率,可能诱使人关闭一些根本没做完的项;只看逾期率,则可能让人把期限定得无比宽松。合在一起,才能反映真实健康度。

第三个指标是责任人明确率,它衡量的是纪律而非结果。一个团队即使暂时完成率不高,只要责任人明确率接近百分之百,就有快速改善的基础;反之,如果一半行动项都没有唯一责任人,再努力也是无源之水。

在激励上,建议把"按时关闭"而非"任务数量"作为正向信号。数量多可能只是拆分得细,按时关闭才代表可靠。团队可以在周会上简短地公示本周闭环情况,让守约成为一种被认可的行为。

需要提醒的是,度量本身也会被"钻空子"。如果团队只奖励关闭数量,就会有人把大任务拆成一堆小任务来刷数字。所以指标要成组使用,并定期检查"关闭质量"——即关闭的行动项是否真的产生了预期结果,而不是形式上的打勾。
行动项跟踪并不玄妙,它只是把一句"我们会处理"变成"由谁、在何时、如何验证"的纪律。责任人和期限这两个字段,看似简单,却决定了团队承诺的可信度。当每条行动项都有名字、有日期、有回看,团队就从"互相提醒"走向了"彼此可靠"。这也是云上有品一直强调的理念:好的协同,不靠更多会议,而靠更清晰的承诺。
常见问题
1.问:行动项和普通待办有什么本质区别?答:普通待办可以只属于个人,完成与否由自己决定;行动项通常是团队讨论产生的承诺,必须能被他人验证,因此更需要明确的责任人和期限。
2.问:一条行动项能不能有两个责任人?答:不建议。两个并列的责任人会触发责任分散,双方都默认对方会推进,结果常常无人推进。正确做法是写一个主责人,协作需求再单独列为一条行动项。
3.问:期限总被拖延,是不是说明期限本身没有用?答:不是。期限被拖延往往说明缺少回看机制,而不是期限无效。给超过两周的任务设置中途回看点,并在逾期时重新指派或重设日期,比取消期限更有效。
4.问:小团队也需要正式的台账吗?答:需要,但可以极简。哪怕只有一张共享表格,只要强制填写责任人和期限两个字段,就能显著减少"说过了但没人做"的情况。工具的复杂度可以低,纪律的门槛不能低。
5.问:如何避免行动项跟踪变成形式主义?答:把指标成组使用,并检查关闭质量。如果只统计关闭数量,就会有人为凑数字而拆任务;只有当团队同时关注闭环率、逾期率和责任明确率,跟踪才会服务于结果而不是考核。
图片来源:图1 rainerh11 / Pixabay (CC0) · 图2 analogicus / Pixabay (CC0) · 图3 mystraysoul / Pixabay (CC0) · 图4 sasint / Pixabay (CC0) · 图5 jaksco / Pixabay (CC0) · 图6 deanmarston432 / Pixabay (CC0) · 图7 AS_Photography / Pixabay (CC0) · 图8 Endz0 / Pixabay (CC0) · 图9 Chiec_Dep / Pixabay (CC0) · 图10 Pexels / Pixabay (CC0) · 图11 JuergenPM / Pixabay (CC0) · 图12 Nowaja / Pixabay (CC0) · 图13 danielkirsch / Pixabay (CC0) · 图14 Nowaja / Pixabay (CC0) · 图15 JuergenPM / Pixabay (CC0) · 图16 fernandozhiminaicela / Pixabay (CC0) · 图17 marmax / Pixabay (CC0) · 图18 Joenomias / Pixabay (CC0) · 图19 depaulus / Pixabay (CC0) · 图20 depaulus / Pixabay (CC0) · 图21 PAVM / Pixabay (CC0) · 图22 Tama66 / Pixabay (CC0) · 图23 Surprising_Media / Pixabay (CC0) · 图24 feraugustodesign / Pixabay (CC0) · 图25 sasint / Pixabay (CC0) · 图26 StockSnap / Pixabay (CC0) · 图27 Pexels / Pixabay (CC0) · 图28 harutmovsisyan / Pixabay (CC0) · 图29 modernseoul / Pixabay (CC0) · 图30 theharpreetbatish / Pixabay (CC0) · 图31 Daniel_Nebreda / Pixabay (CC0) · 图32 Pexels / Pixabay (CC0) · 图33 wal_172619_II / Pixabay (CC0) · 图34 Pexels / Pixabay (CC0) · 图35 LisaLove2Dance / Pixabay (CC0) · 图36 Cparks / Pixabay (CC0) · 图37 MiraCosic / Pixabay (CC0) · 图38 Dimhou / Pixabay (CC0) · 图39 MiraCosic / Pixabay (CC0) · 图40 focusonpc / Pixabay (CC0)
